【千葉県八千代市】プレハブ設置工事

工事より工事前の申請等前準備にがとても大変でした!
【施工費:工事費総額930万円 (内訳記載済み)】
プレハブ設置工事(15坪)

ご依頼内容
対応施工

■地域
千葉県八千代市

■工事種別
プレハブ設置工事(15坪)

■工期
約2週間

■ご要望/お悩み
プレハブが元はあったが解体したが、やはりプレハブ合った方が便利という事で

■工事内容
プレハブ本体部材費(確認仕様) 5,200,000
運搬、建方、板金工事費等 850,000
内装工事費 265,780
電気設備工事 646,200
給排水衛生設備費 175,000
基礎工事 1,394,000
その他 770,000

今回は、千葉県八千代市にて15坪のプレハブ設置工事を行いました。

以前は敷地内にプレハブがありましたが、一度解体された後、実際に運用していく中で「やはりプレハブがあったほうが便利」ということで、改めて設置のご相談をいただきました。
プレハブは、事務所、休憩室、倉庫、作業スペースなど、用途に応じて柔軟に使えるため、工場や事業所では利便性の高い建物です。
一方で、設置するには本体を置くだけではなく、基礎、建方、板金、内装、電気設備、給排水衛生設備など、複数の工事を組み合わせて進める必要があります。

今回の工事では、まず設置場所の確認を行い、プレハブを安定して建てるための基礎工事から進めました。
基礎は建物全体を支える重要な部分であり、ここが不十分だと設置後の安定性や使い勝手に影響します。
そのため、地盤や設置位置を確認しながら、プレハブ本体を安全に組み立てられる状態を整えました。

基礎工事後は、プレハブ本体の部材を搬入し、クレーンを使用して建方作業を行いました。
プレハブは部材を現場で組み上げていくため、搬入経路、重機の配置、作業員の動線、安全確認が欠かせません。
特に今回のように既存建物の近くで施工する場合は、周囲への接触や作業スペースの確保にも注意しながら進める必要があります。

建方作業とあわせて、板金工事、内装工事、電気設備工事、給排水衛生設備工事も行い、設置後すぐに使いやすい状態へ整えました。
プレハブ設置工事は、見た目には短期間で建物が立ち上がるように見えますが、実際には事前確認、申請、基礎、建方、各設備工事までを計画的に進めることで、安心して使える建物になります。

竹山美装では、単にプレハブを設置するだけでなく、着工前の確認から施工中の安全管理、設置後の使いやすさまで考えながら工事を進めました。

【施工前】

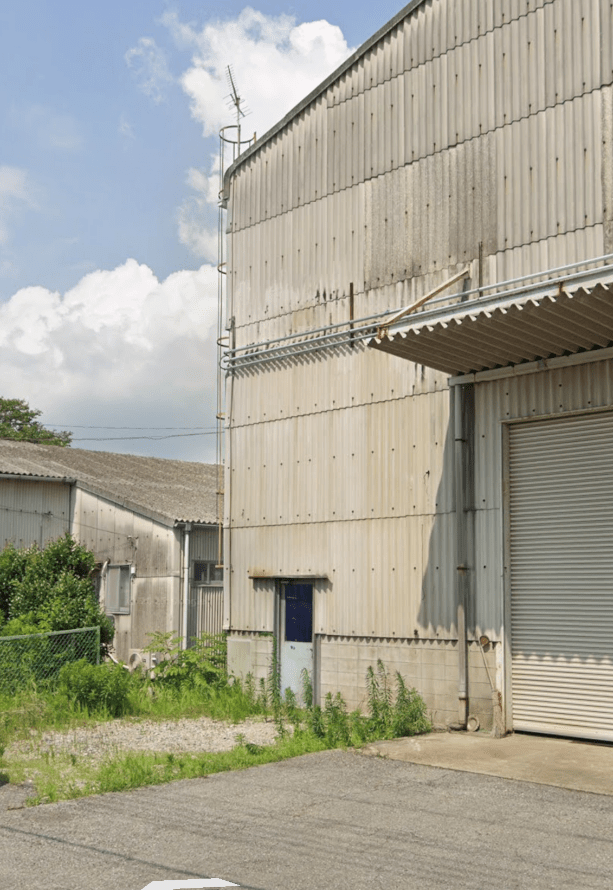

【施工前】 【千葉県八千代市】プレハブ設置工事

【施工後】

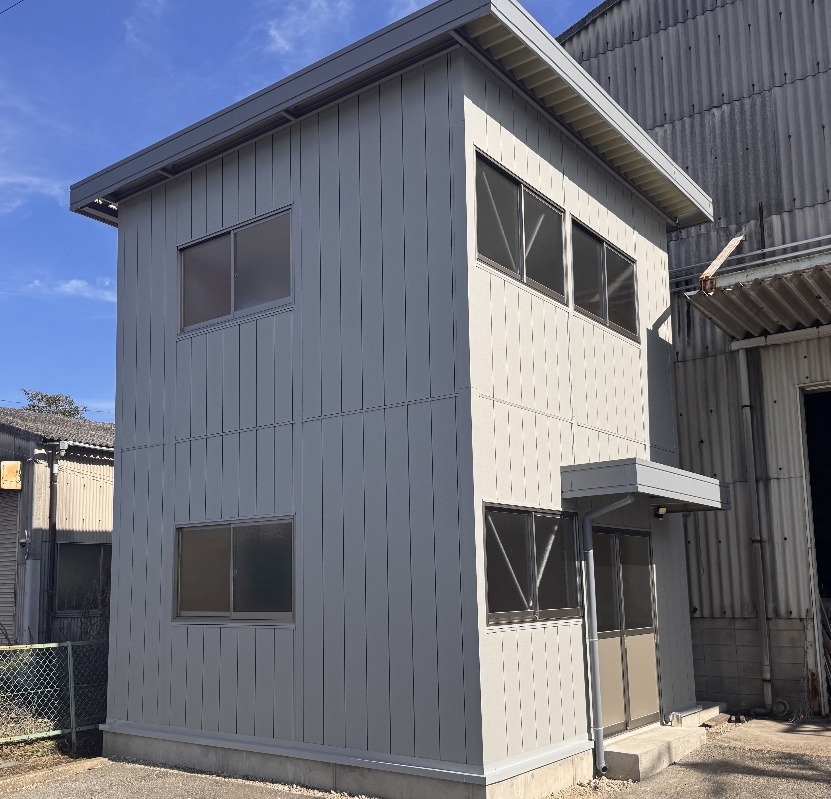

【施工後】 【千葉県八千代市】プレハブ設置工事

施工前は、既存建物の横にプレハブを設置するためのスペースが確保されている状態でした。 以前は敷地内にプレハブがありましたが、一度解体されていたため、再設置にあたっては単に空いている場所へ建てるのではなく、既存建物との距離、出入口の位置、搬入経路、基礎を設ける範囲、工事中の作業スペースなどを事前に確認する必要がありました。 プレハブ設置工事は、建物本体を組み上げる工程だけを見ると短期間で進むように見えますが、実際には着工前の確認や申請、仕様調整、基礎計画が仕上がりを大きく左右します。 特に今回のように既存建物に隣接して設置する場合は、建方作業時の重機の位置、部材の吊り込み、外壁や庇との取り合い、完成後の動線まで考えておくことが大切です。 施工中は、設置位置に合わせて基礎を施工し、プレハブ本体を安定して支えられる状態を整えたうえで、部材の搬入と建方作業を進めました。 基礎が不安定なままでは、設置後の傾きや扉・窓の不具合につながる可能性があるため、建物を支える土台づくりから丁寧に進めています。 その後、クレーンを使用して部材を組み上げ、既存建物との距離や周囲への接触に注意しながら、外壁、屋根、開口部まわりを納めていきました。 施工後は、既存建物の横に15坪のプレハブが設置され、事務所や休憩室、収納スペースなど、用途に応じて活用しやすい建物として仕上がっています。 窓や出入口も整い、外観もすっきりとした印象になったことで、敷地内に新たな機能スペースが生まれました。 今回の工事では、プレハブ本体の設置だけでなく、基礎工事、建方作業、板金、内装、電気設備、給排水衛生設備まで含めて対応しており、完成後に使いやすい状態まで整えています。 竹山美装では、工事そのものの施工だけでなく、着工前の準備や確認も含めて丁寧に進めることで、安心して使えるプレハブ設置工事につなげています。

【施工中_基礎工事】

【施工中_基礎工事】 【千葉県八千代市】プレハブ設置工事

 【千葉県八千代市】プレハブ設置工事

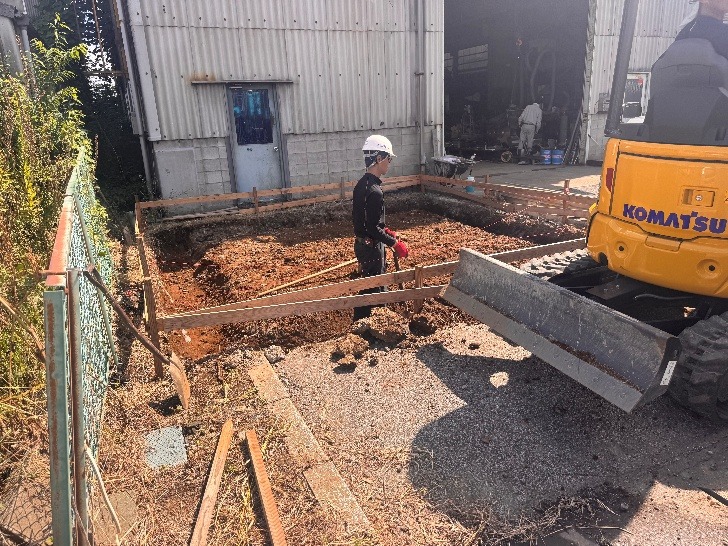

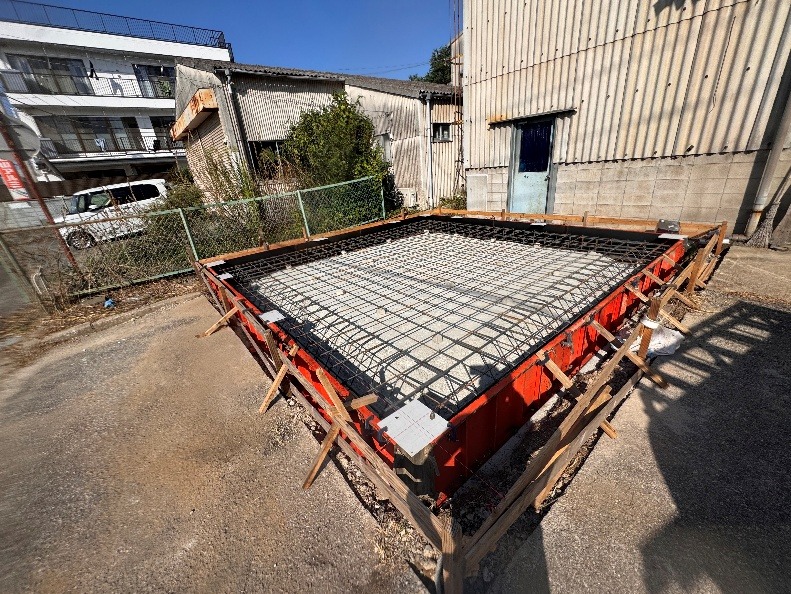

基礎工事では、プレハブ本体を安定して設置するために、設置予定場所の掘削から砕石の敷き込み、配筋、型枠の組み立てまで順に進めていきました。 プレハブ設置工事は、建物本体を組み上げる作業に目が向きやすいですが、実際には基礎の精度が仕上がりや使いやすさに大きく関わります。 基礎が不安定なまま建方作業に進んでしまうと、設置後の傾きや沈み込み、扉や窓の開閉不良につながる可能性があるため、最初の段階で設置位置や高さ、建物を支える範囲を丁寧に確認することが重要です。 今回の現場では、既存建物のすぐ横に15坪のプレハブを設置するため、敷地の使い方や周囲との取り合いにも注意しながら基礎工事を進めました。 重機を使用して地面を整えた後、砕石を敷き込み、建物の荷重を受け止めるための下地をつくっています。 そのうえで鉄筋を配置し、型枠を組むことで、プレハブ本体を支える基礎として必要な強度と形状を確保していきました。 また、基礎工事の段階では、完成後の出入口の位置や既存建物との距離感、設備工事との兼ね合いも考えておく必要があります。 プレハブは建てて終わりではなく、内装、電気設備、給排水設備なども含めて使いやすい状態に整える建物です。 そのため、基礎の位置や高さがずれてしまうと、後工程の建方作業や設備工事にも影響が出ます。 竹山美装では、プレハブ本体を安全に組み立てられるよう、着工前の確認だけでなく、基礎工事の段階から施工後の使いやすさを見据えて作業を進めています。 工事が始まる前の準備に時間をかけ、基礎を丁寧に整えることで、その後の建方作業や仕上がりの精度につなげています。 今回のようなプレハブ設置工事では、建物が立ち上がるまでの早さだけでなく、見えなくなる基礎部分をどれだけ確実に施工できるかが、安心して長く使える建物づくりの大切なポイントになります。

【施工中_建方作業】

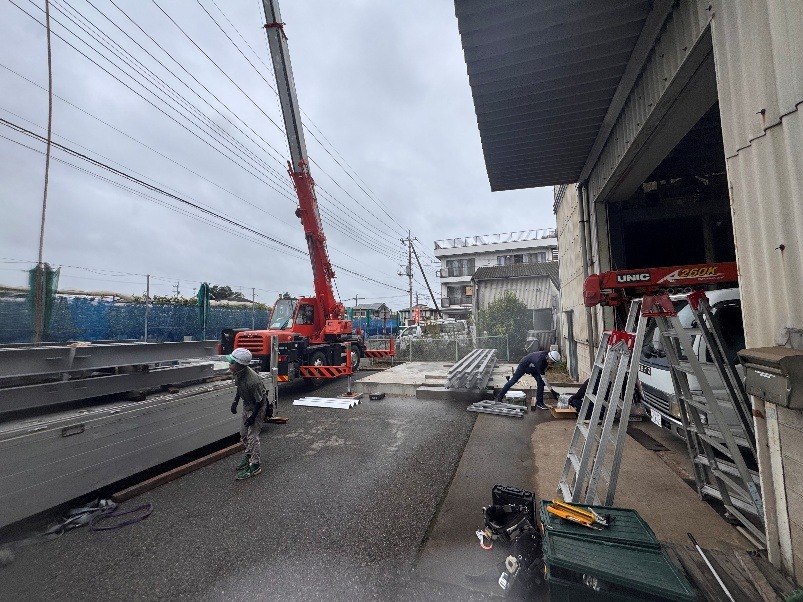

【施工中_建方作業】 【千葉県八千代市】プレハブ設置工事

 【千葉県八千代市】プレハブ設置工事

 【千葉県八千代市】プレハブ設置工事

 【千葉県八千代市】プレハブ設置工事

 【千葉県八千代市】プレハブ設置工事

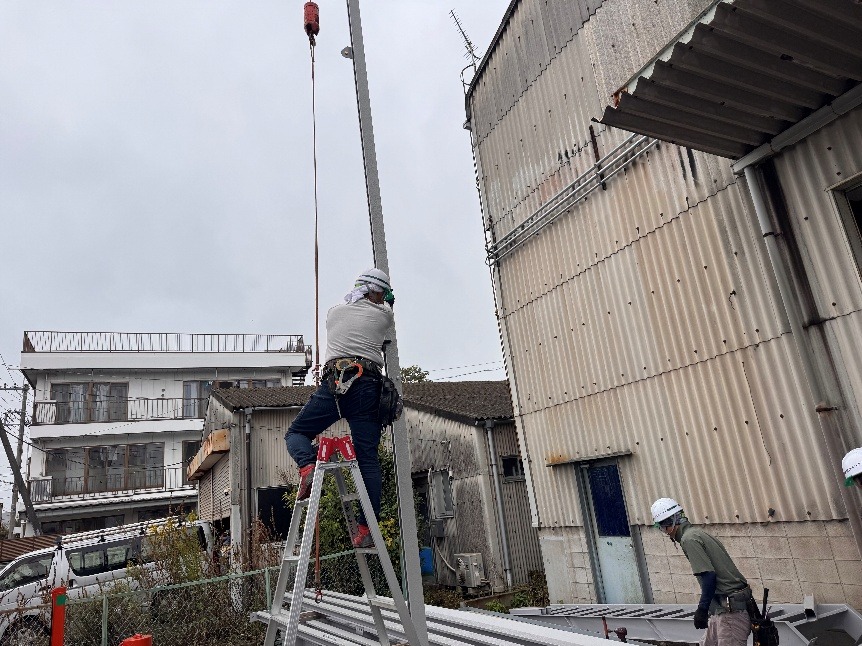

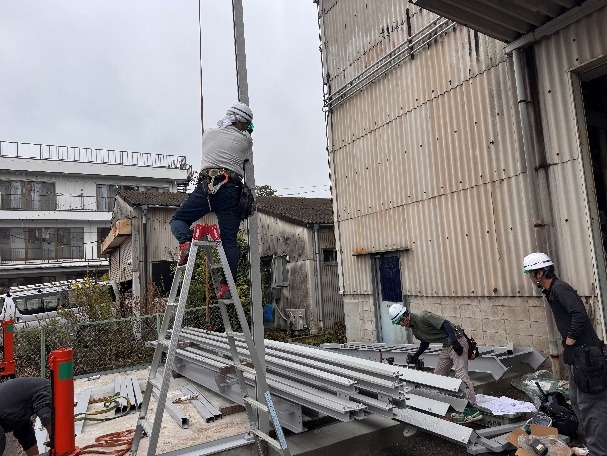

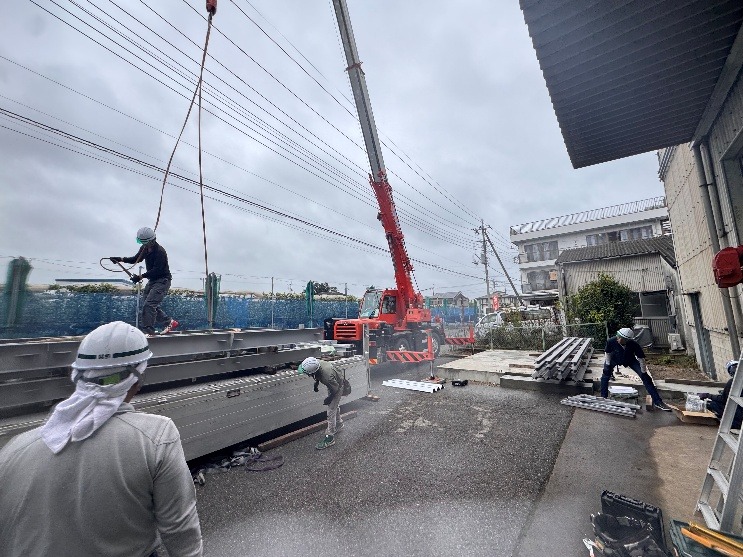

建方作業では、基礎工事で整えた土台の上にプレハブ本体の部材を組み上げ、建物としての形をつくっていきました。 プレハブ設置工事は、部材を現場で組み立てるため短期間で進む印象がありますが、建方の段階ではクレーン作業を伴うため、事前の段取りと安全確認が非常に重要です。 今回の現場は既存建物に隣接した場所での施工だったため、部材の搬入位置、クレーンの設置場所、吊り上げ時の角度、作業員の立ち位置、既存建物との距離を確認しながら慎重に進める必要がありました。 大きな部材を吊り上げて移動する際は、わずかな揺れや位置のずれでも周囲への接触につながる可能性があるため、作業員同士で声を掛け合いながら、柱や梁、壁材などを一つずつ正確な位置へ納めていきます。 また、建方作業はその後の板金工事、内装工事、電気設備工事、給排水衛生設備工事にも影響する工程です。 ここで建物本体の納まりにずれが出ると、外壁や屋根、開口部まわりの仕上がりだけでなく、室内の使いやすさにも関わってきます。 そのため、ただ早く組み立てるのではなく、基礎との位置関係や水平・垂直の確認を行いながら、設置後に安心して使える建物になるよう丁寧に作業を進めました。 工事そのものは着工後スムーズに進みましたが、建方を安全に行うためには、着工前の確認や申請、仕様調整、搬入計画が欠かせません。 竹山美装では、工事前の準備から建方作業まで一貫して段取りを整え、15坪のプレハブを既存建物のそばに安全かつ使いやすい形で設置できるよう対応しています。

施工担当者のコメント



今回のプレハブ設置工事は、実際に工事が始まってからの作業は比較的スムーズに進みました。 ただし、着工までの確認や申請、仕様の調整には時間がかかり、工事前の準備が非常に大変な現場でした。 プレハブ設置工事は、現場で建物を組み立てる工程だけを見るとシンプルに見えるかもしれません。 しかし実際には、設置場所の条件、建物の仕様、基礎の内容、搬入経路、クレーン作業の可否、電気や給排水の接続など、事前に確認すべきことが多くあります。 特に今回は、既存建物の近くにプレハブを設置するため、周囲との取り合いや作業スペースの確保にも注意が必要でした。 部材の搬入や建方作業ではクレーンを使用するため、安全に作業できる環境を整えることも重要です。 工事そのものは約2週間で完了しましたが、良い仕上がりにするためには、着工前の段取りがとても大切だと改めて感じた工事でした。 竹山美装では、施工前の確認から各工程の調整まで丁寧に行い、安心して使えるプレハブ設置を目指して対応しました。

プレハブ設置工事で失敗しないための事前準備と施工のポイント



プレハブ設置工事でまず大切になるのは、建物を建て始める前の確認と準備を甘く見ないことです。 プレハブは、部材を現場で組み立てるため工事自体は短期間で進みやすい一方、実際には着工前に確認すべきことが多くあります。 今回の事例でも、工期は約2週間でしたが、施工担当者のコメントでは「工事に至る前の確認などに時間がかかった」と記載されています。 つまり、プレハブ設置では、現場で建てる作業だけでなく、申請、仕様確認、設置位置、基礎、搬入経路、設備工事まで含めた事前準備が仕上がりを左右します。 プレハブを設置する際は、まず「何のために使う建物なのか」を明確にしておくことが重要です。 事務所として使うのか、休憩室として使うのか、倉庫として使うのかによって、必要な広さ、窓や出入口の位置、電気設備、給排水設備、内装の内容が変わります。 今回のように、以前あったプレハブを解体した後に「やはりあった方が便利」となったケースでは、以前の使い方で不便だった点も含めて整理しておくと、再設置後の使いやすさにつながります。 ただ建物を置くだけではなく、実際の業務動線や人の出入り、荷物の置き場所まで考えて計画することが大切です。 設置場所の確認も欠かせません。 プレハブは完成すると独立した建物になりますが、施工時には部材の搬入、クレーン作業、基礎工事、周囲の安全確保が必要になります。 既存建物の近くに設置する場合は、建物同士の距離、庇や外壁との取り合い、出入口の向き、雨水の流れ、作業スペースの確保まで確認しておく必要があります。 設置後の見た目だけでなく、完成後に人が通りやすいか、荷物を運びやすいか、既存建物との行き来がしやすいかまで見ておくと、実際に使い始めてからの不便を減らせます。 基礎工事は、プレハブ設置の中でも特に重要な工程です。 プレハブは本体を組み立てれば完成するように見えますが、基礎が不安定だと、建物の傾き、沈み込み、扉や窓の開閉不良につながる可能性があります。 今回の事例でも、工事内容には基礎工事が含まれており、プレハブ本体を支える土台づくりから対応しています。 建物を長く安心して使うためには、地面を整え、建物の荷重を受け止められる基礎をつくったうえで建方作業へ進むことが必要です。 建方作業では、安全管理と段取りが仕上がりに大きく影響します。 プレハブ部材は大きく、クレーンで吊り上げながら組み立てるため、部材の仮置き場所、クレーンの位置、作業員の動線、既存建物との距離を事前に確認しておく必要があります。 吊り上げた部材は風や揺れの影響も受けるため、作業員同士の連携も重要です。 早く組み立てることだけを優先するのではなく、基礎との位置関係や納まりを確認しながら進めることで、外観や室内の仕上がりにも差が出ます。 また、プレハブ設置工事では、本体工事だけでなく設備工事まで含めて考えることが大切です。 今回の事例では、プレハブ本体部材費、運搬・建方・板金工事、内装工事、電気設備工事、給排水衛生設備、基礎工事などが内訳として記載されています。 このように、プレハブは建物本体を設置するだけでなく、使える状態にするための周辺工事が必要です。 電気をどこから引くのか、水まわりを設けるのか、室内をどのように仕上げるのかを先に決めておかないと、完成後に追加工事が必要になる場合があります。 費用を考える際も、本体価格だけで判断しないことが重要です。 プレハブ本体の費用に加えて、運搬費、建方費、基礎工事費、板金工事、内装、電気、給排水、その他の費用が発生します。 今回の工事費総額は約930万円で、15坪のプレハブ設置に必要な工事項目が細かく分かれています。 見積もりを見るときは、本体代だけで安い・高いを判断するのではなく、設置後に実際に使える状態まで含まれているかを確認することが大切です。 プレハブ設置工事をスムーズに進めるには、工事前の段階で関係者間の認識をそろえておくことも必要です。 設置位置、仕様、工事範囲、工期、使用開始時期、周囲の片付け、工事中に立ち入れない範囲などを事前に共有しておくことで、着工後の手戻りを減らせます。 特に工場や事業所では、通常業務と工事が重なることもあるため、搬入日やクレーン作業の日、電気や給排水の接続タイミングを調整しておくと安心です。 工事が始まってから迷う部分を減らすことが、結果的に工期短縮や安全な施工につながります。 プレハブ設置工事は、完成した建物を見ると短期間で簡単に建ったように見えるかもしれません。 しかし実際には、着工前の確認、申請や仕様調整、基礎工事、建方作業、板金、内装、電気設備、給排水設備など、複数の工程が組み合わさって成り立っています。 どこか一つの確認が不足すると、建物の使いやすさや安全性、完成後の維持管理に影響する可能性があります。 だからこそ、プレハブ設置では「建てる作業」だけでなく、「建てる前の準備」まで丁寧に進めることが重要です。 竹山美装のように、施工前の確認から基礎工事、建方作業、各設備工事まで見据えて対応できる会社であれば、現場の状況に合わせたプレハブ設置を進めやすくなります。 プレハブは、事務所、休憩室、倉庫、作業スペースなど、事業所の使い勝手を大きく改善できる建物です。 その便利さをしっかり活かすためには、設置場所や仕様を丁寧に決め、基礎から安全に施工し、完成後にすぐ使いやすい状態まで整えることが大切です。
