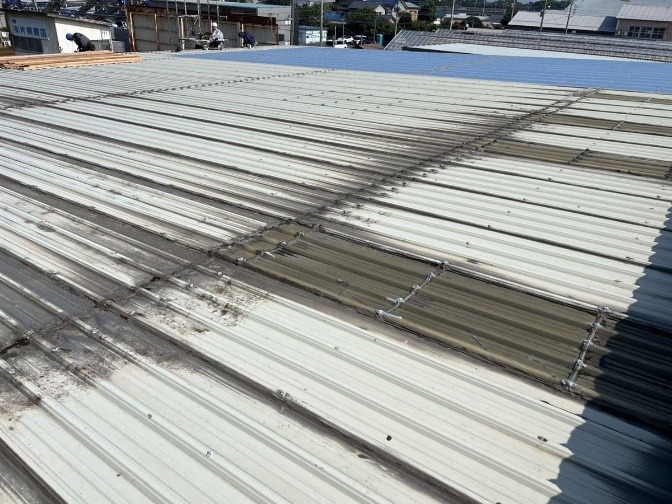

千葉県千葉市稲毛区の工場(M社様)にて、雨漏りの改善を目的に屋根カバー工法工事を行いました。既存の屋根を残して新しいガルバリウム鋼板を重ね、約690㎡の屋根を改修。工場の操業を続けながら、足場の設置から解体まで約2週間で施工しました。
屋根材の重なり部分や端部の板金を丁寧に納めるとともに、傷んでいた裏面側の横樋23.0mも交換しています。
ご依頼内容と施工概要
| 項目 | 内容 |
|---|---|
| 地域 | 千葉県千葉市稲毛区 |
| 建物 | 工場(M社様) |
| 工事種別 | 屋根工事(屋根カバー工法)、板金工事、雨樋交換工事 |
| 屋根材 | ガルバリウム鋼板 |
| 屋根施工面積 | 690.0㎡ |
| 工期 | 約2週間(足場の設置から解体まで) |
| 操業への対応 | 工場の稼働を継続しながら施工 |
| 雨漏り保証 | お引渡し日より3年間 |
ご要望・お悩み
屋根の老朽化に伴う雨漏りについてご相談をいただきました。ご希望は、見た目を整えるだけでなく雨漏りに対応すること、そして工場の操業を止めずに工事を進めることでした。

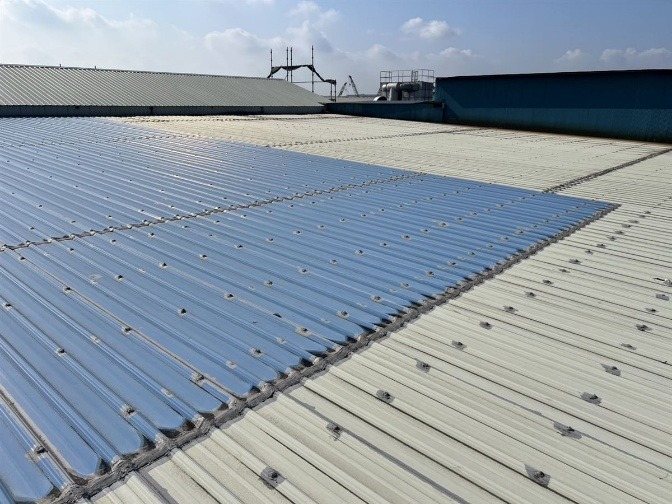

既存屋根には過去にカバー工法で補修された部分もありましたが、雨漏りが続いている状況でした。今回は屋根面全体の改修に加え、重なり部分や壁際、棟などの納まりも整える工事を行っています。
工事内容・内訳
| 施工内容 | 数量 |
|---|---|
| ガルバリウム鋼板による屋根カバー工事 | 690.0㎡ |
| 屋根面戸およびケラバ加工等 | 66.0㎡ |
| 裏面側の横樋交換 | 23.0m |
| レッカーによる荷揚げ | 一式 |
| 足場工事 | 380.0㎡(正面は一部架設) |

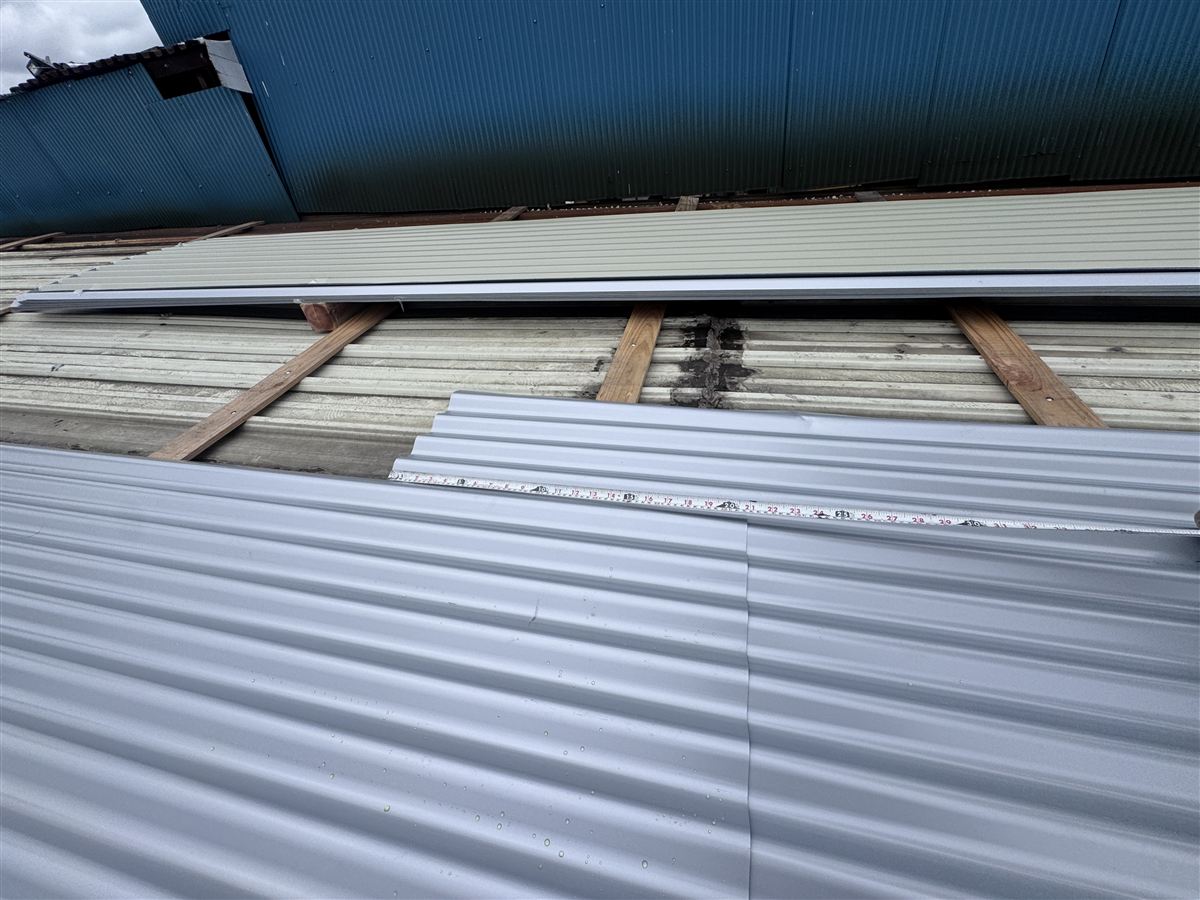

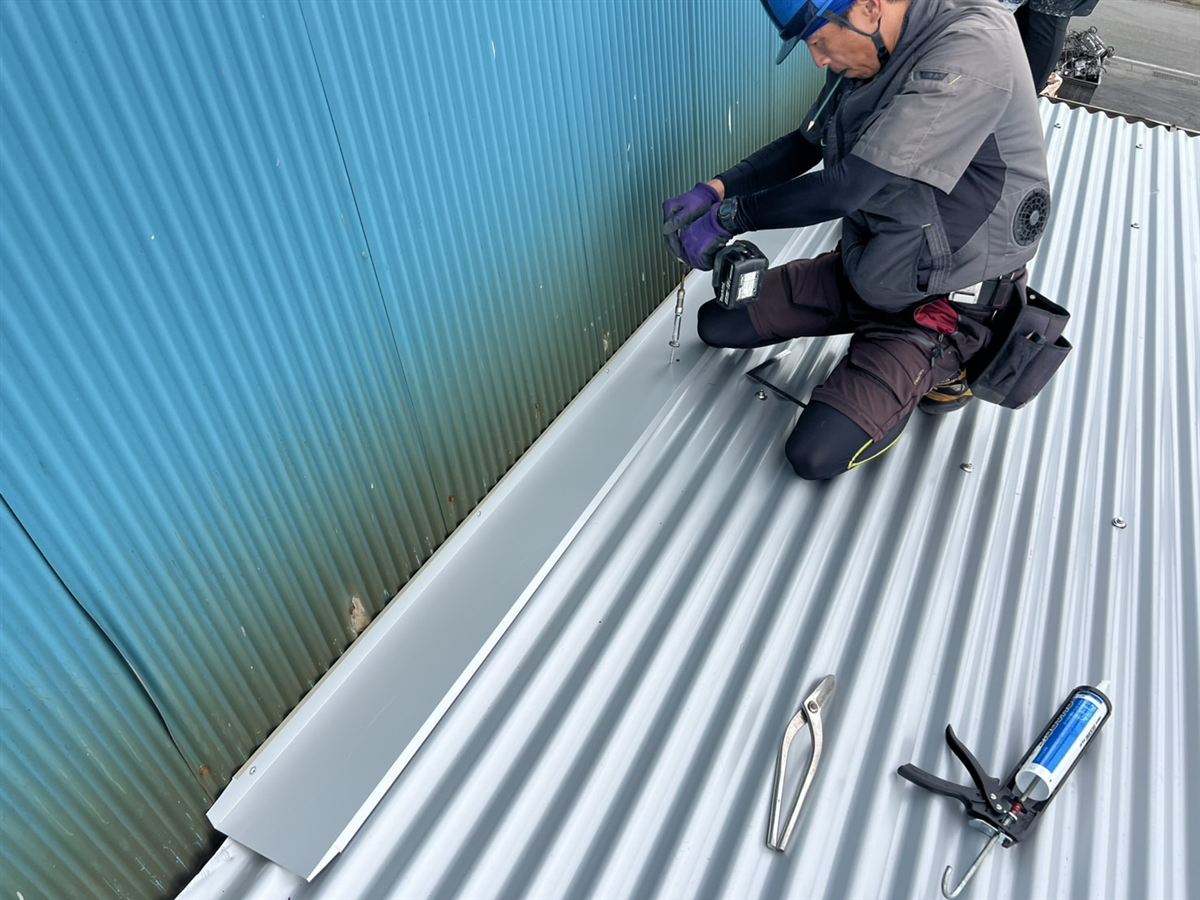

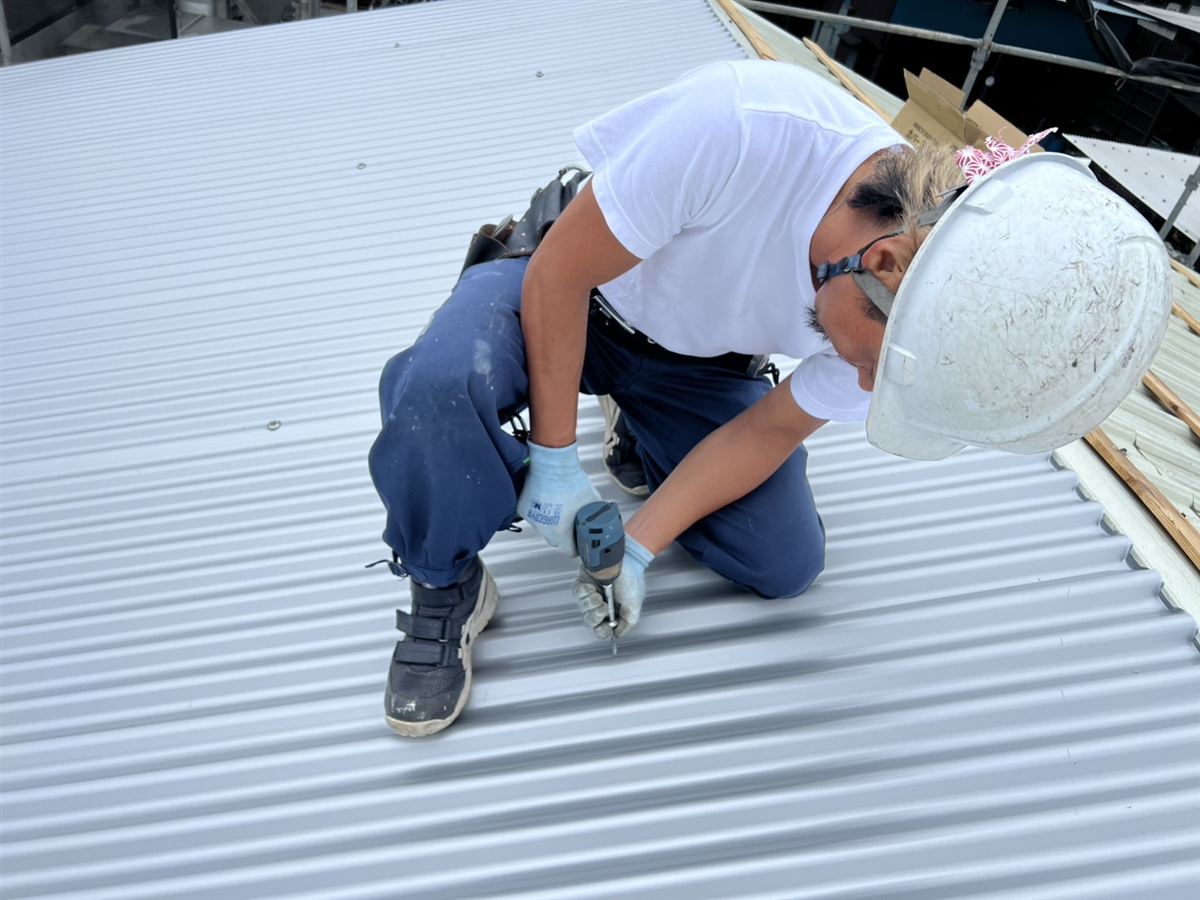

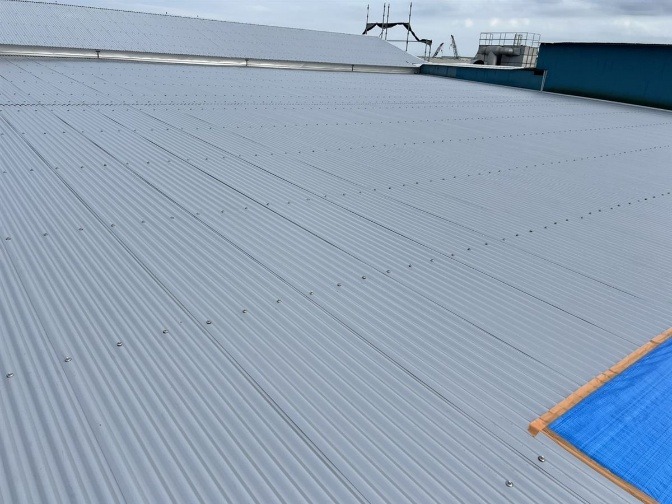

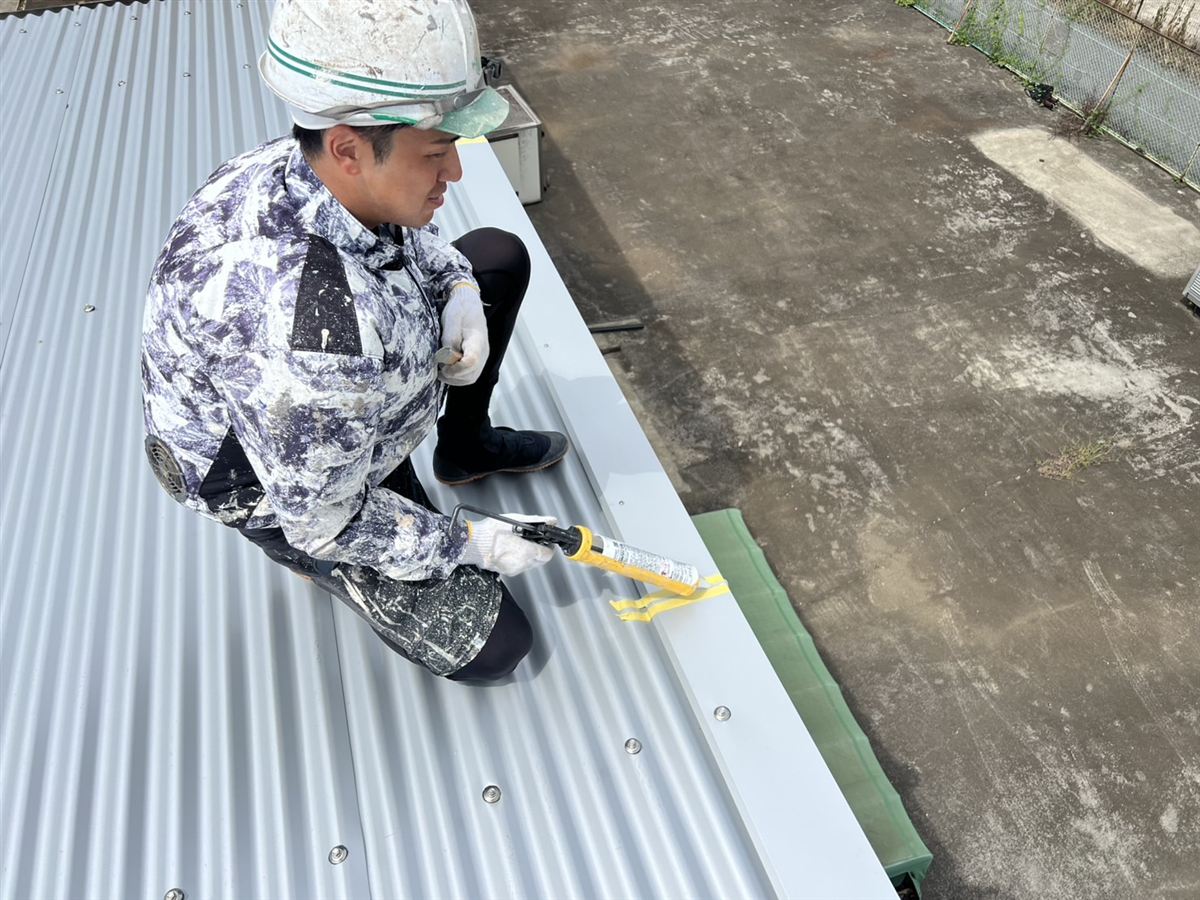

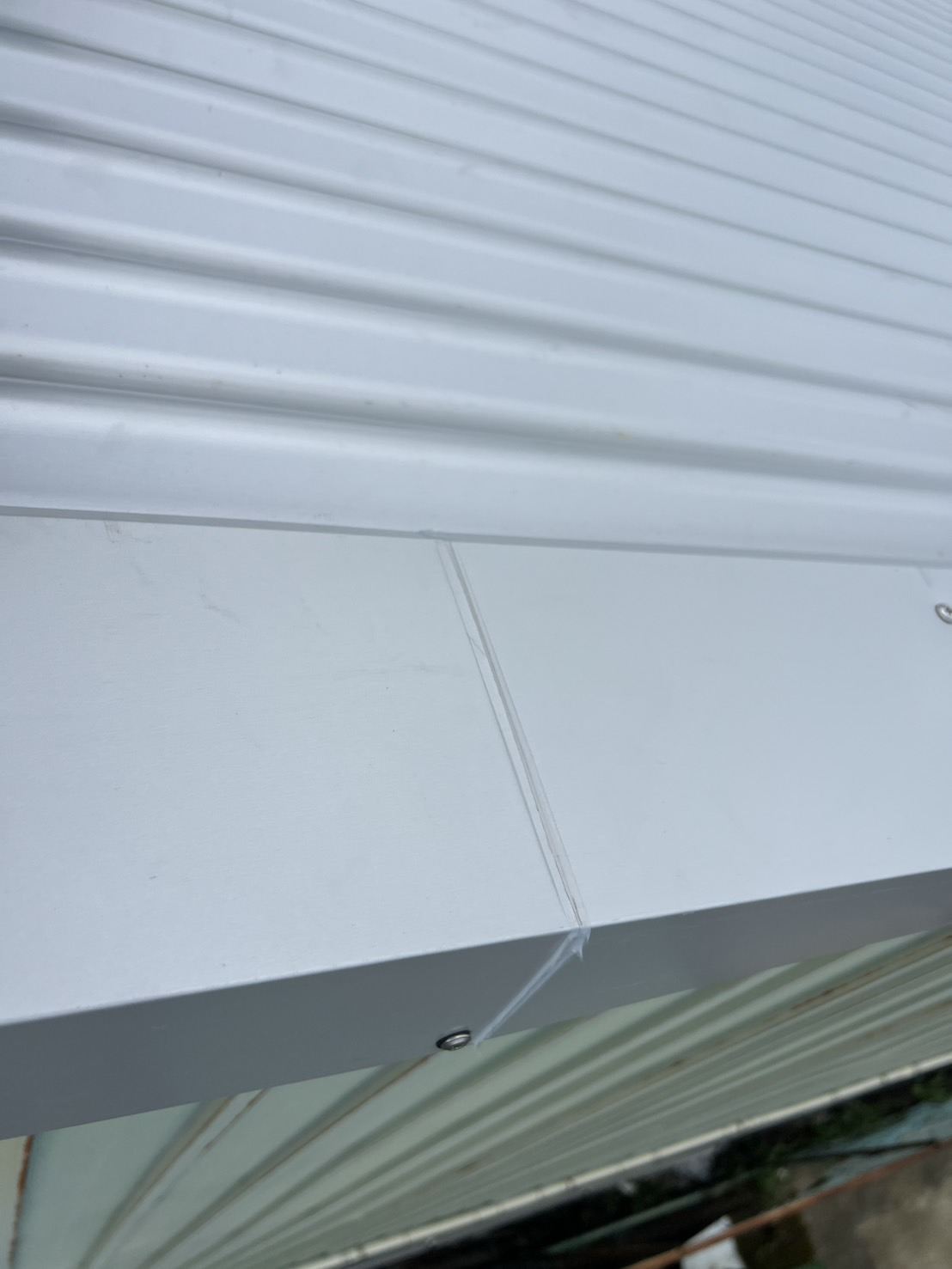

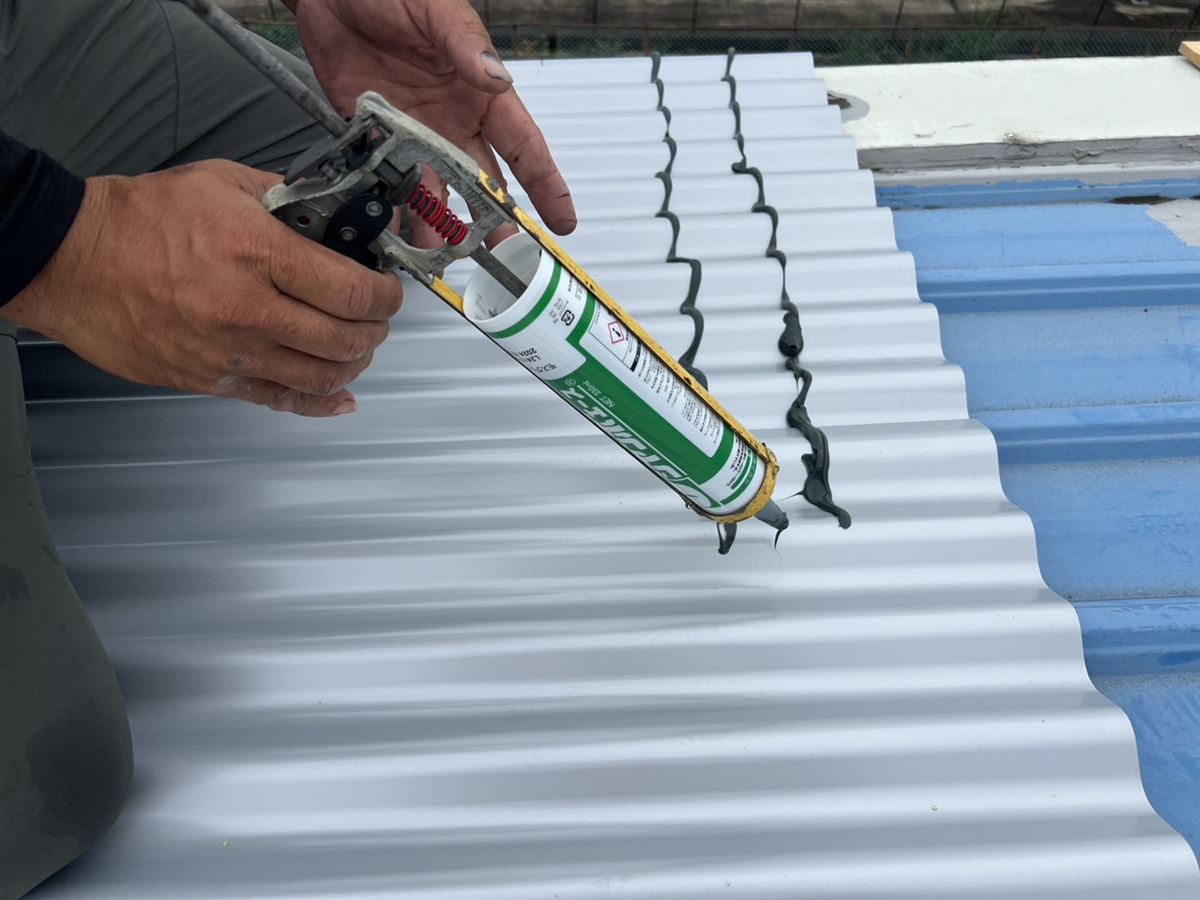

既存屋根の上に木下地を取り付け、新しい屋根材を施工しました。本現場では屋根材の重なり幅を620mm確保し、重なり部分にシーリングを施工したうえでビス留めを行っています。ケラバ・水切り・棟板金も取り付け、継ぎ目を処理しました。

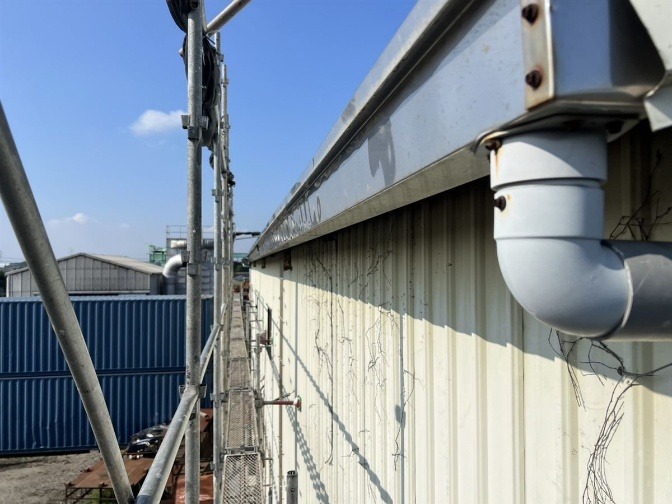

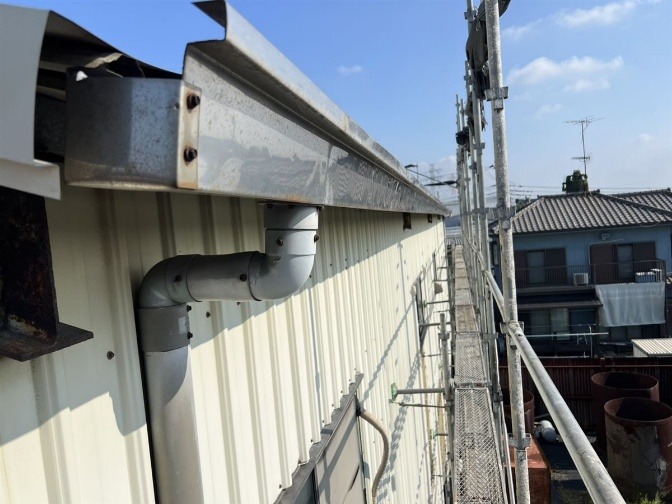

裏面側の雨樋は、屋根工事用の足場から歪みや外れが確認されたため、今回の工事に合わせて横樋を交換しています。竪樋は交換していません。
施工前と施工後

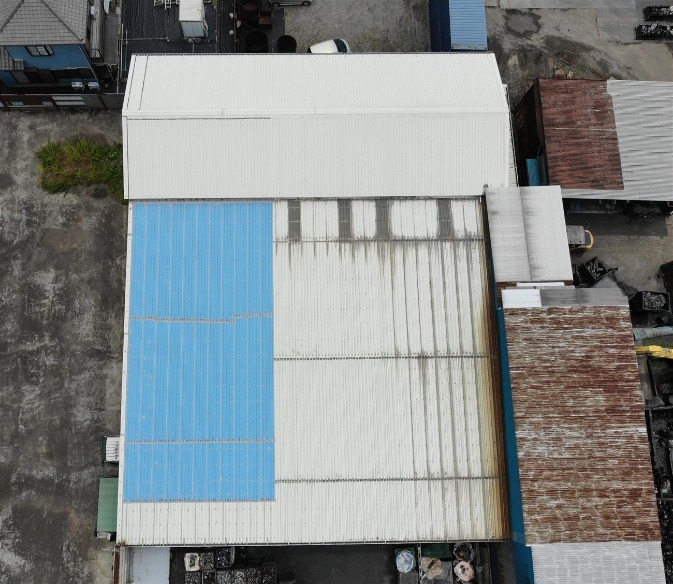

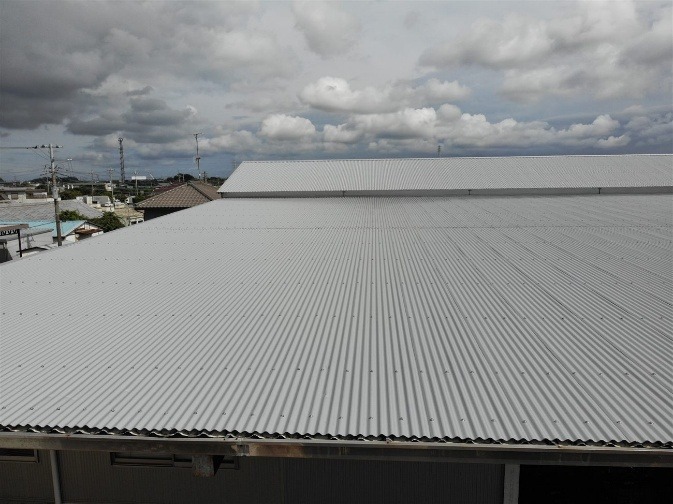

工場屋根全体の変化

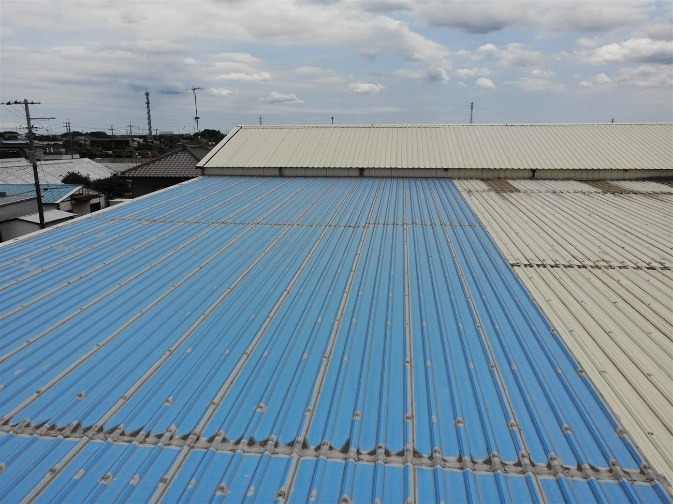

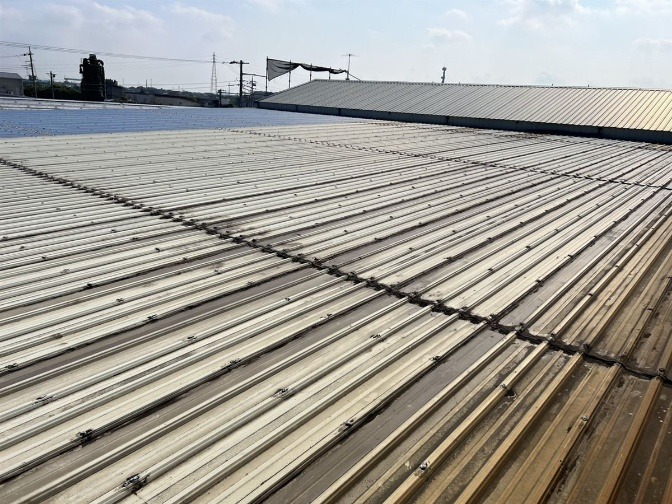

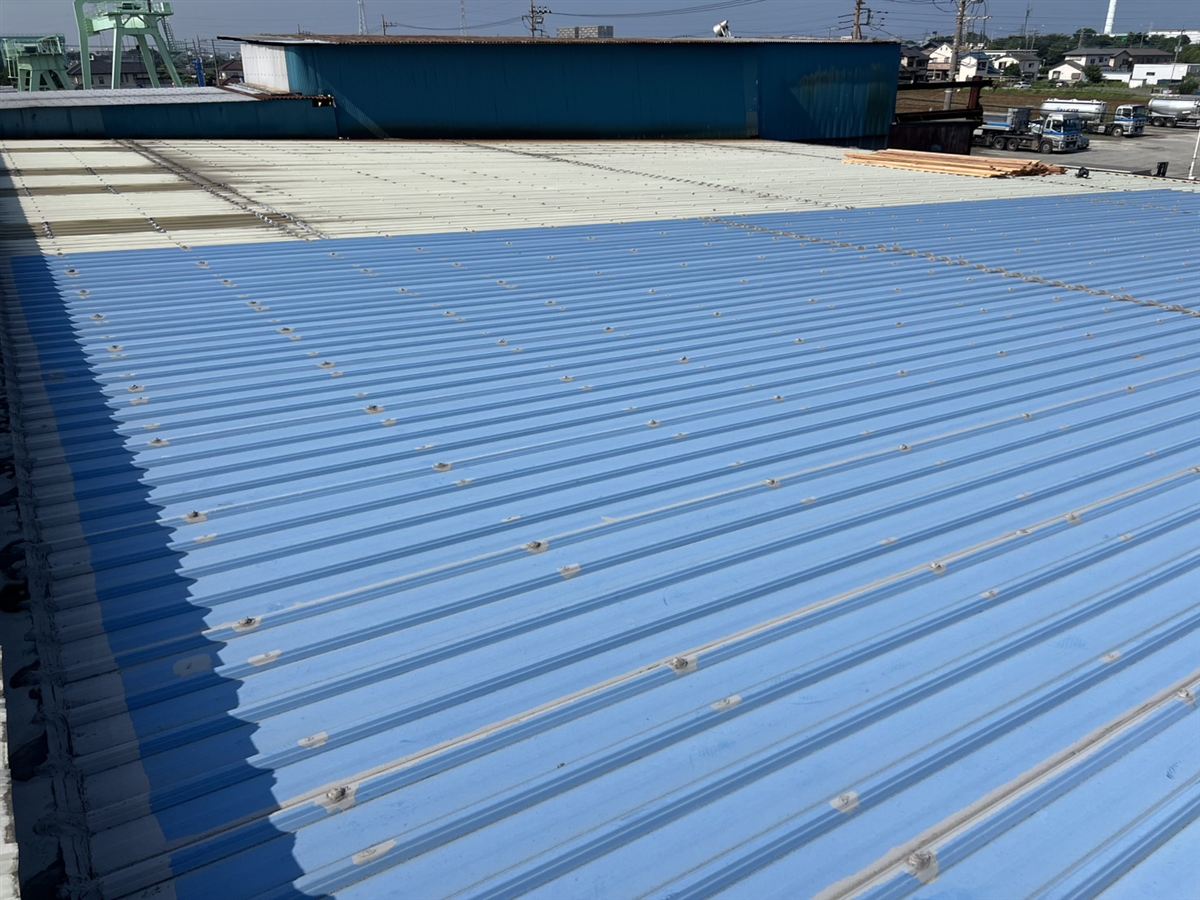

過去の補修箇所を含めて屋根面を改修

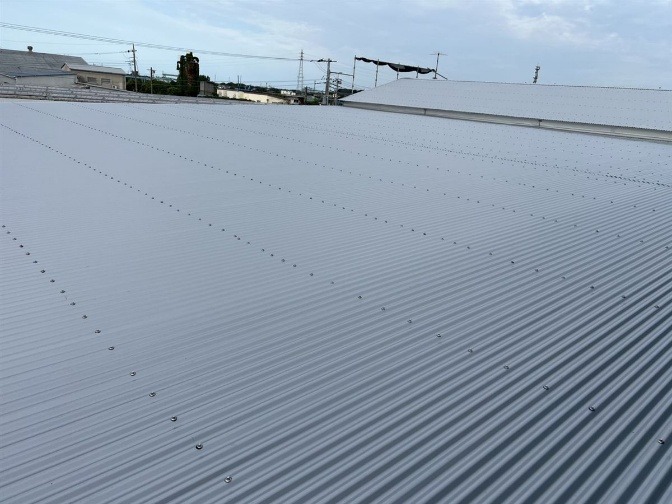

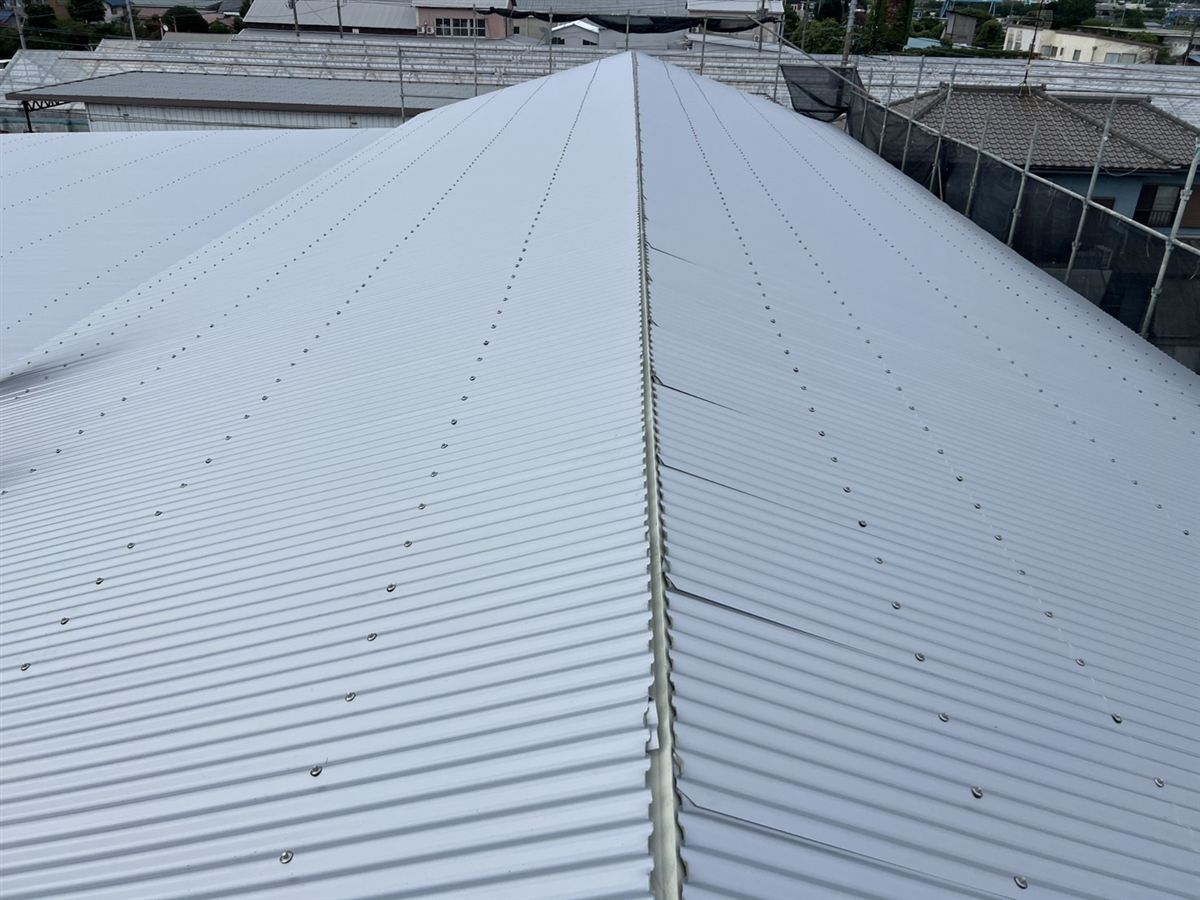

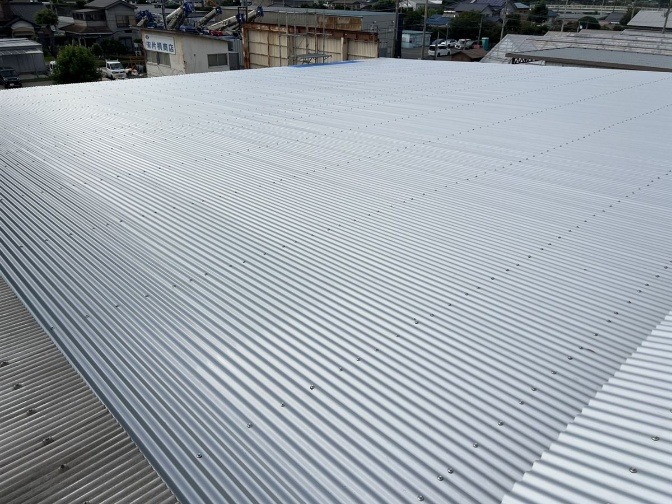

汚れや傷みが見られた屋根面を一新

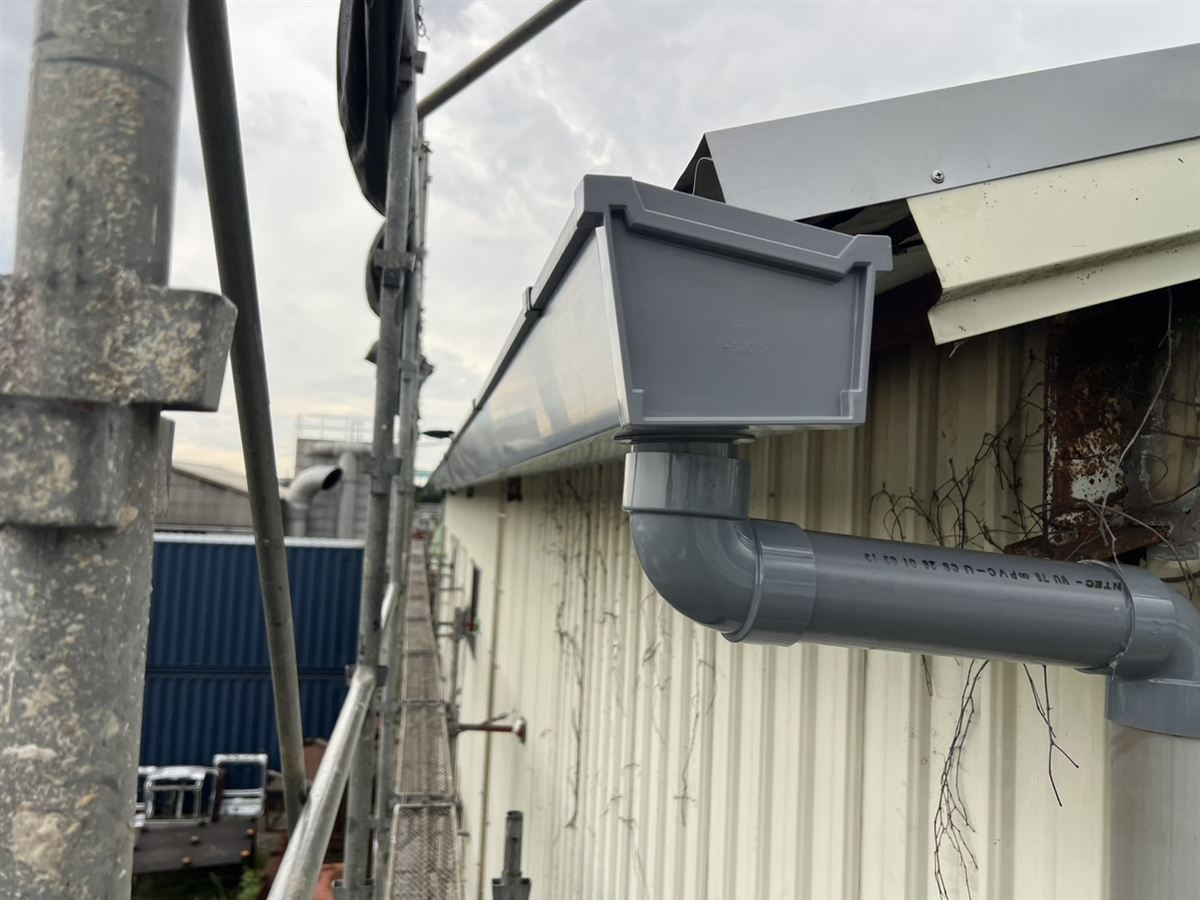

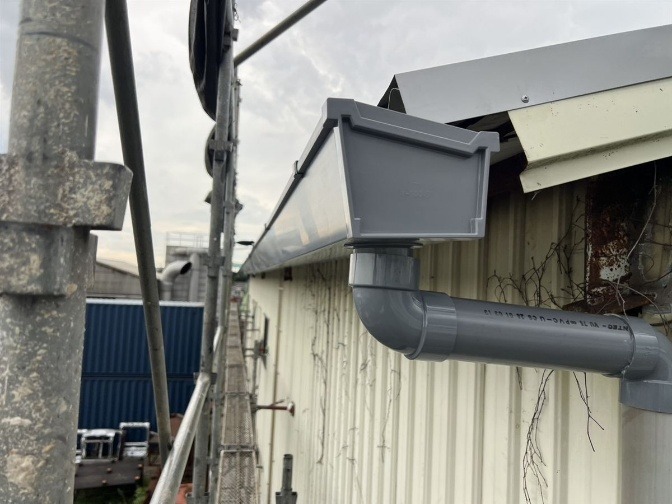

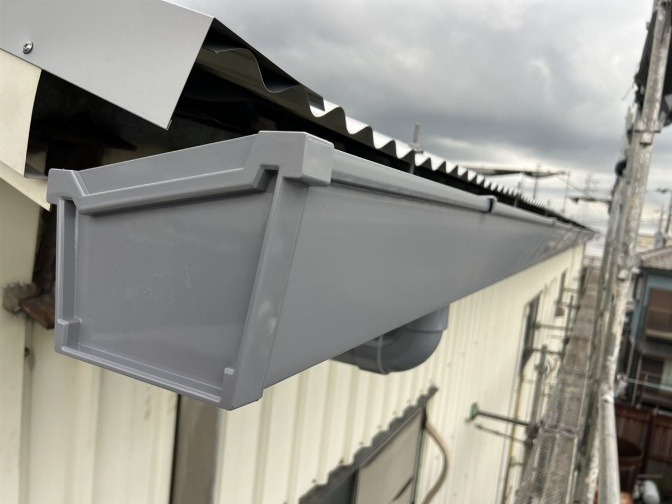

裏面側の横樋を交換




写真で見る施工の流れ

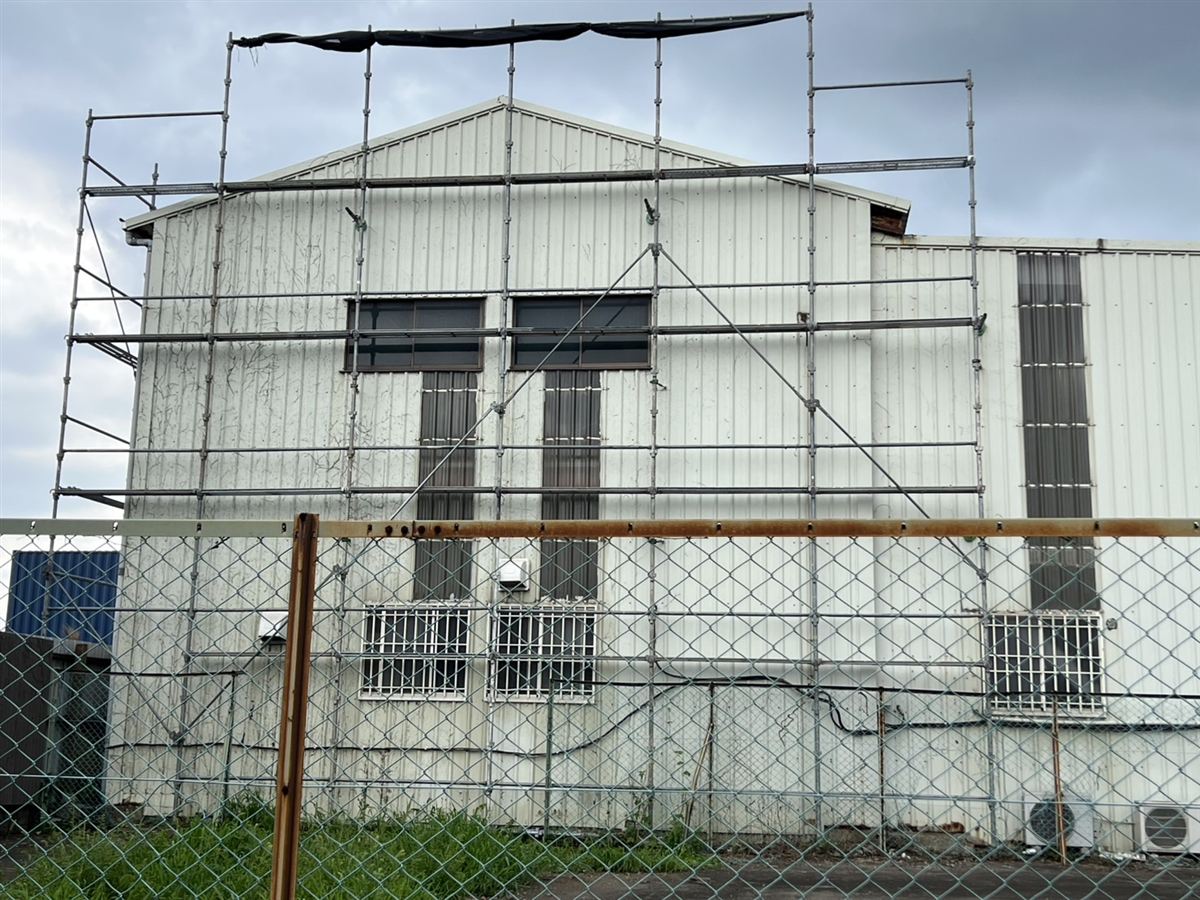

1.足場の設置と施工前の確認

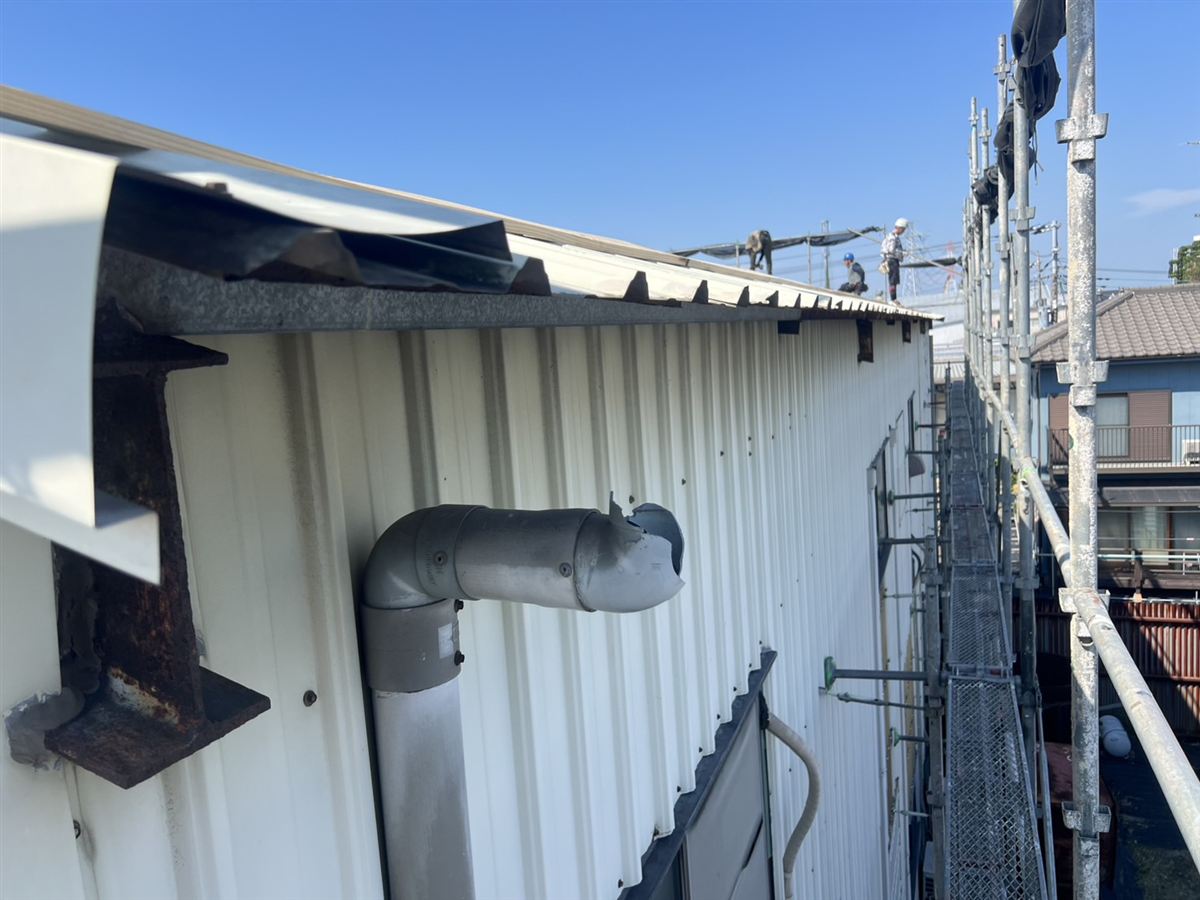

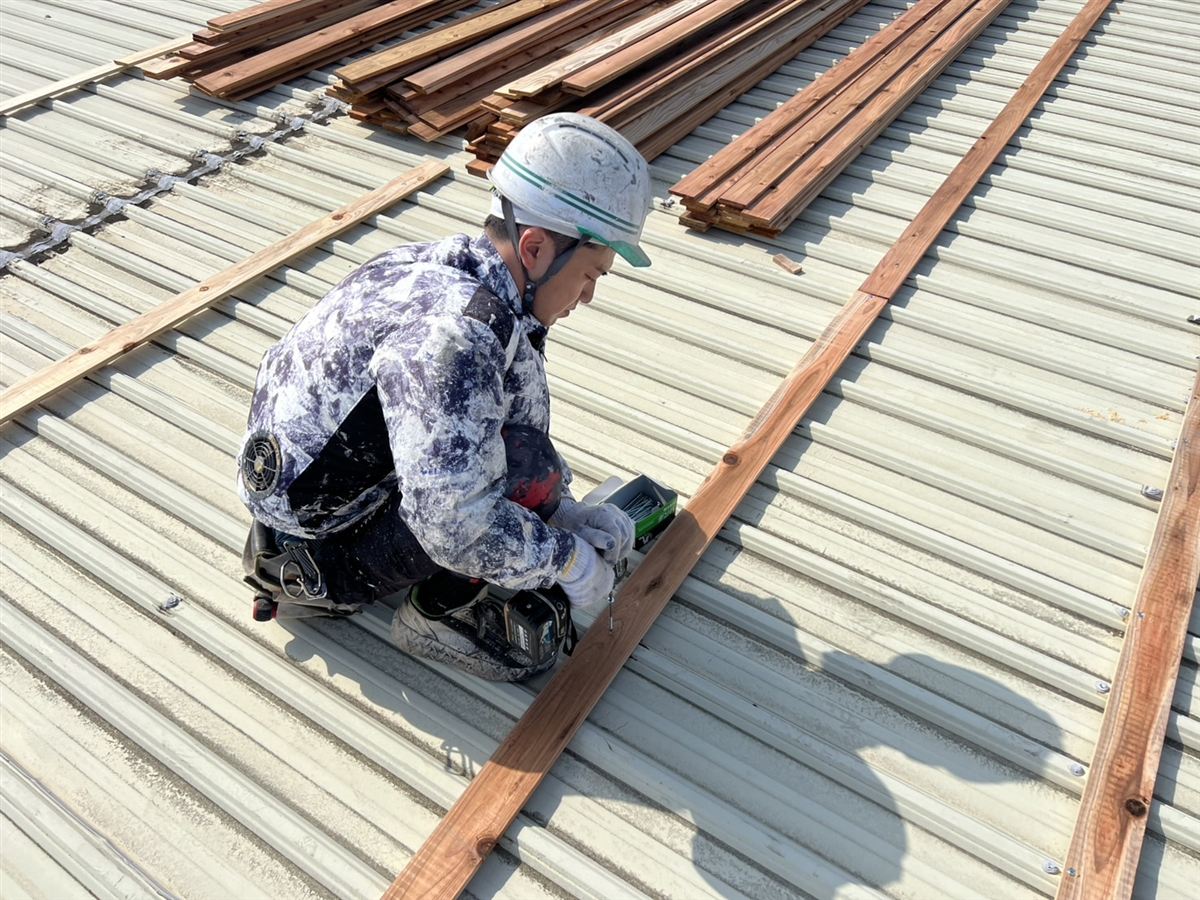

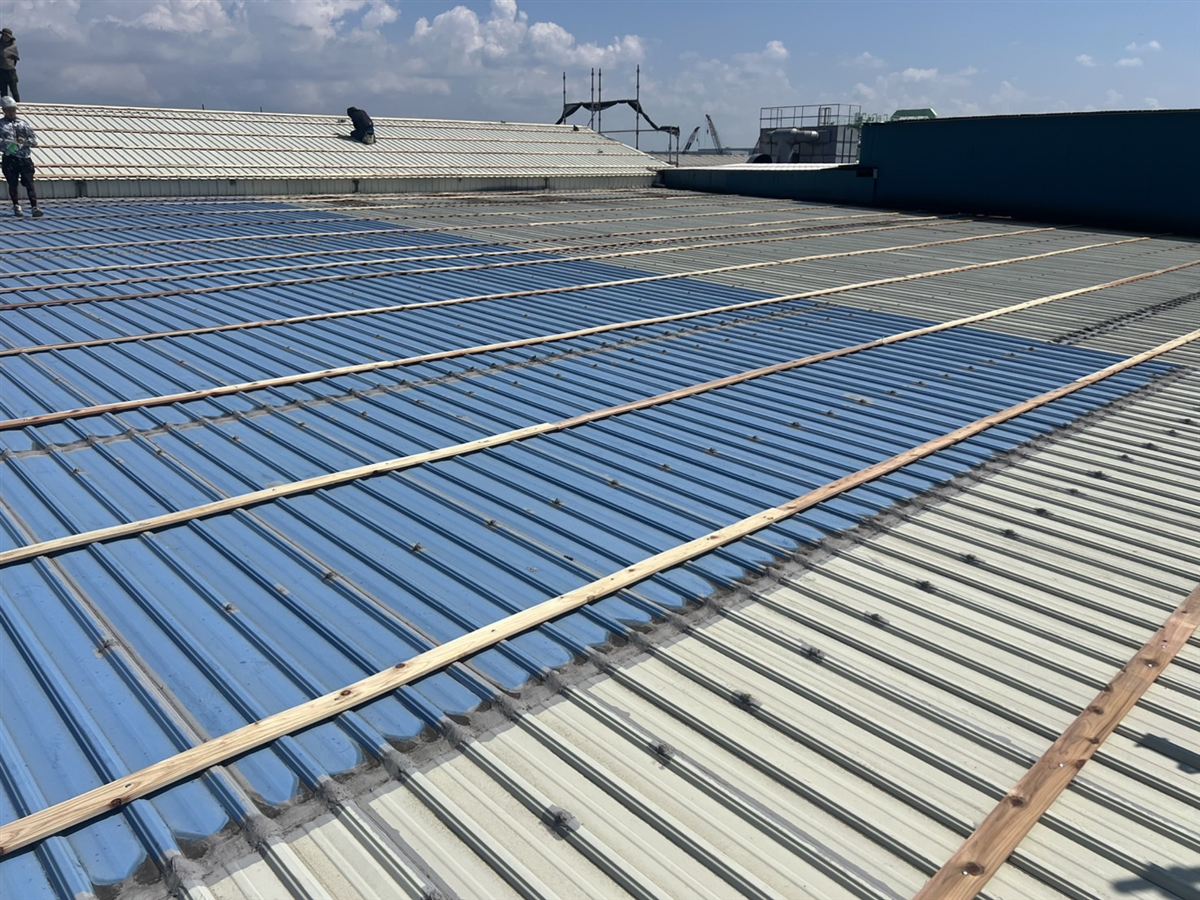

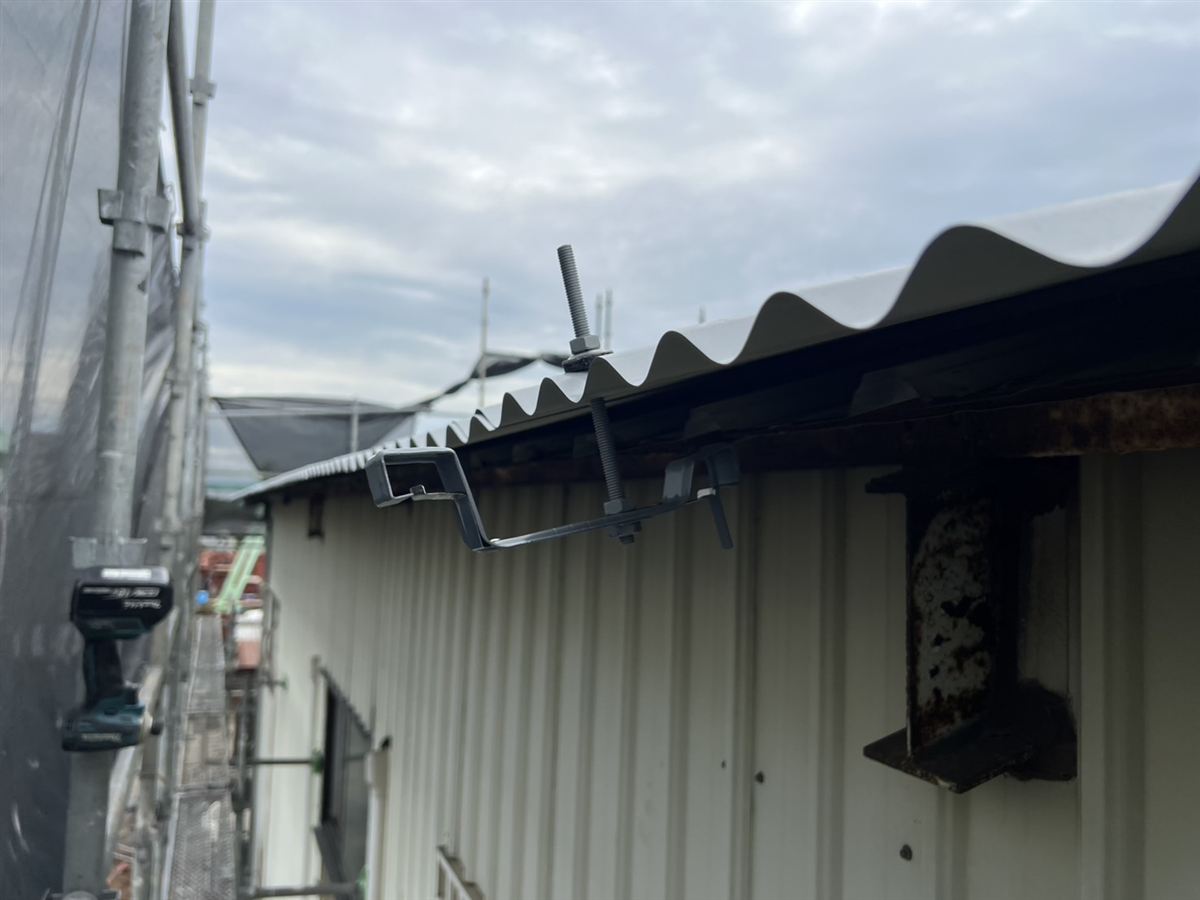

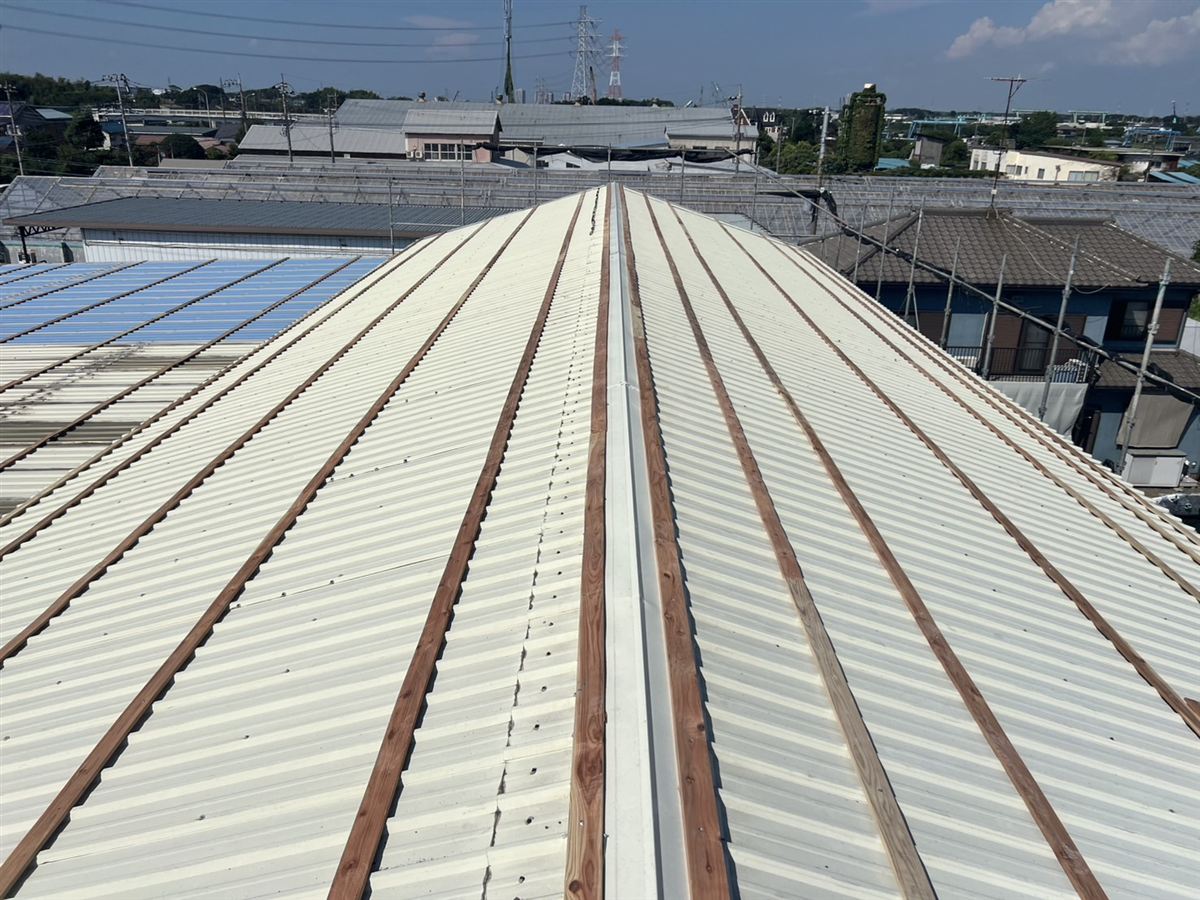

2.木下地の取り付けと既存横樋の撤去

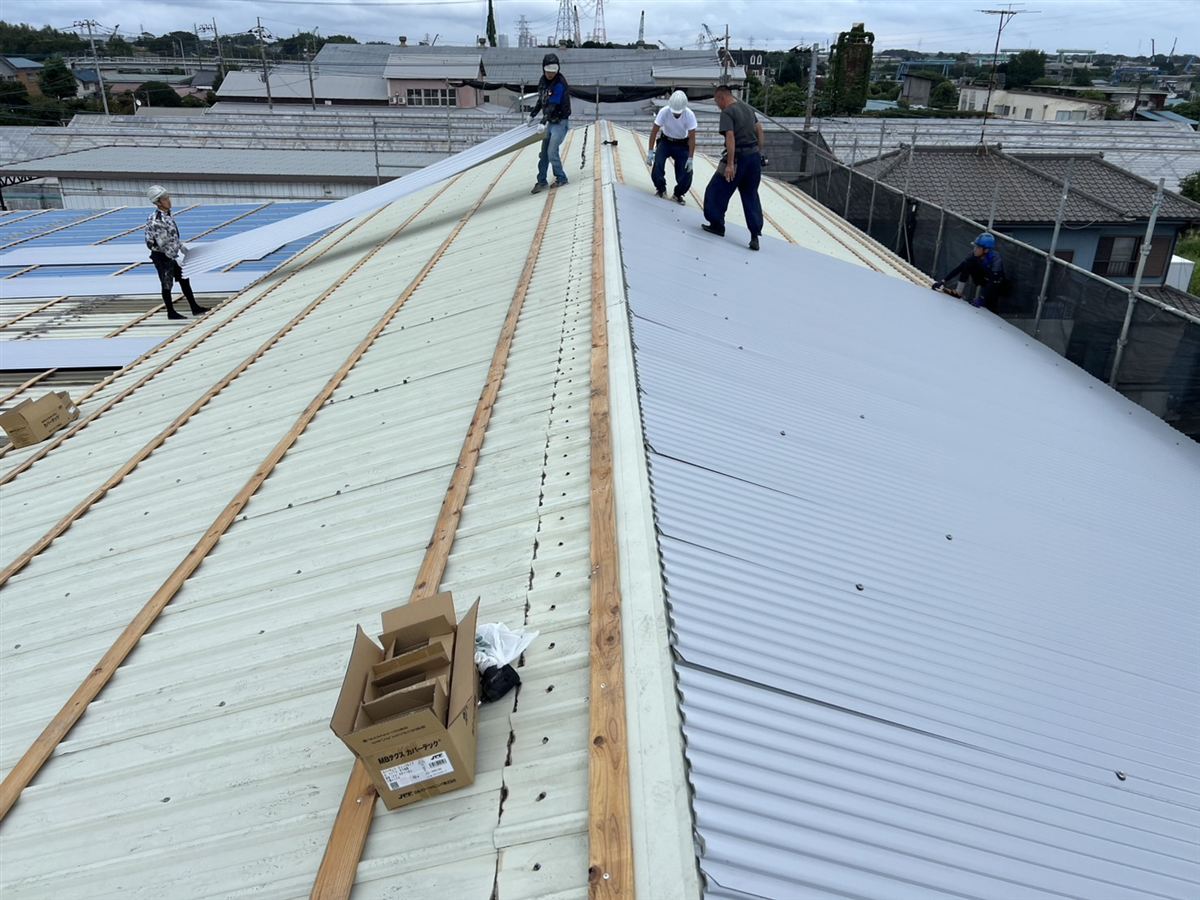

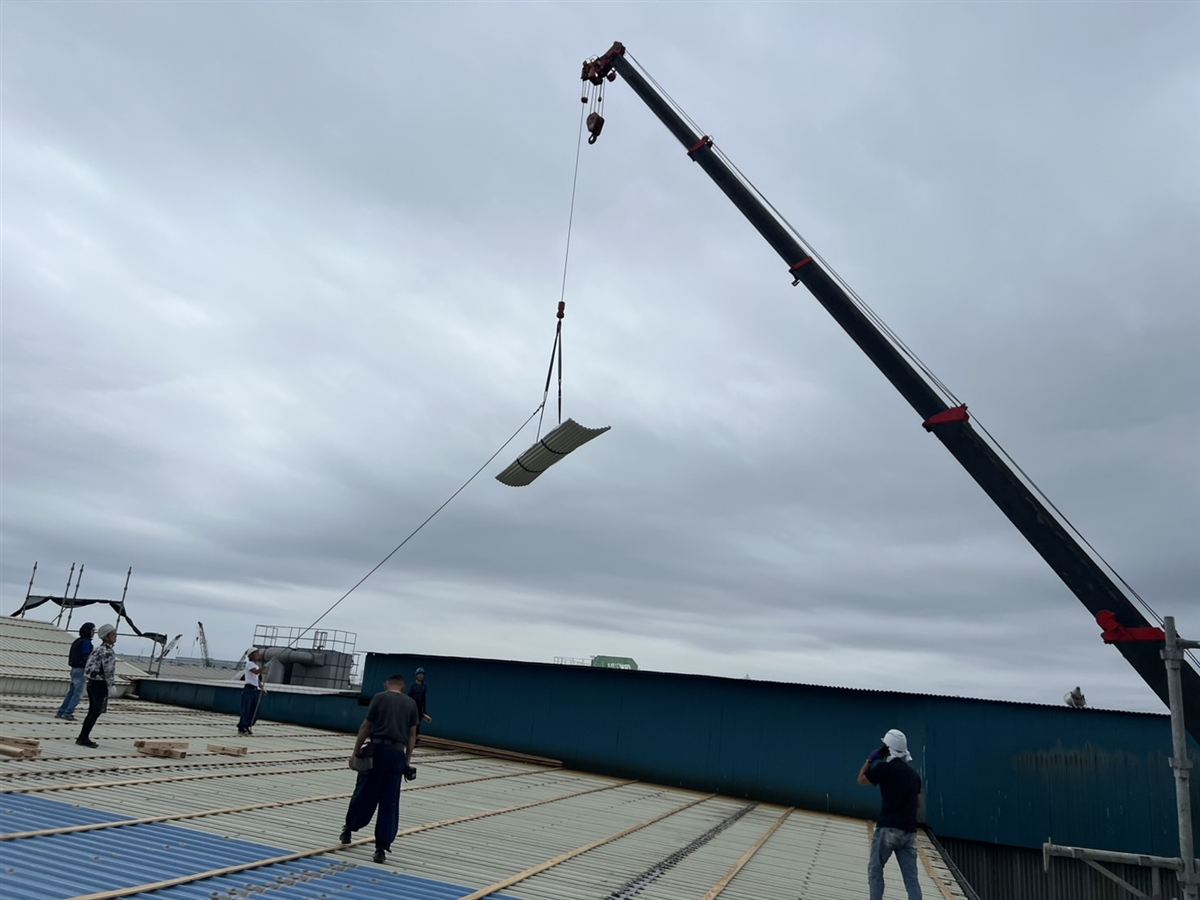

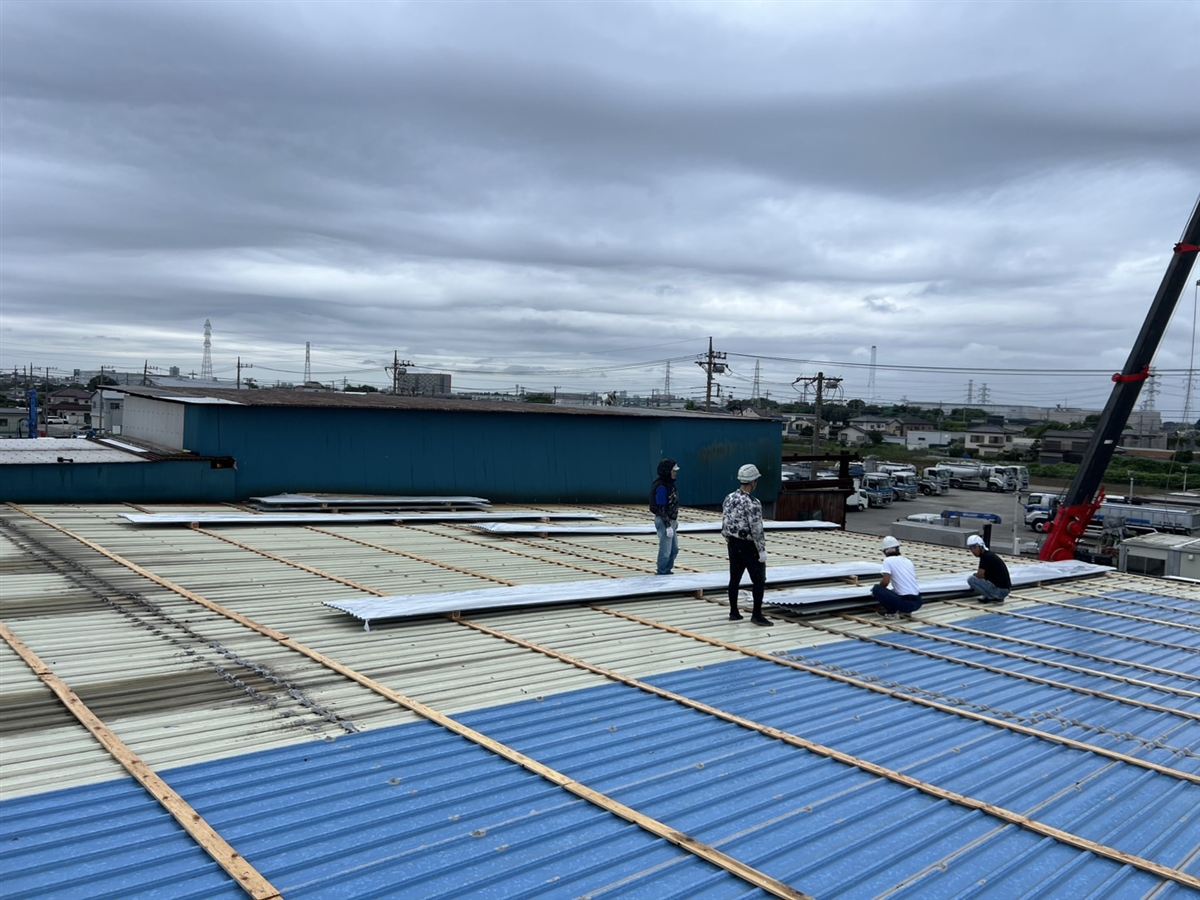

3.屋根材の荷揚げと取り付け

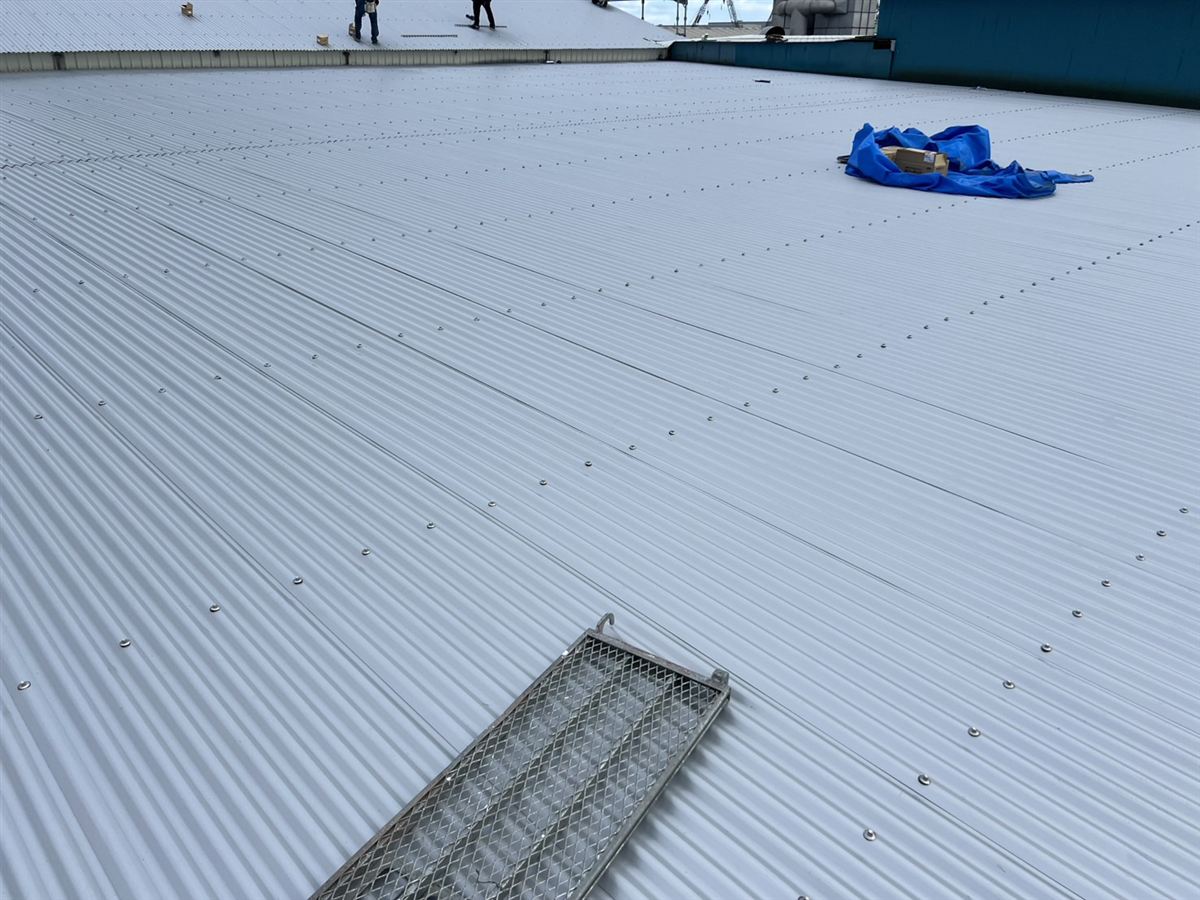

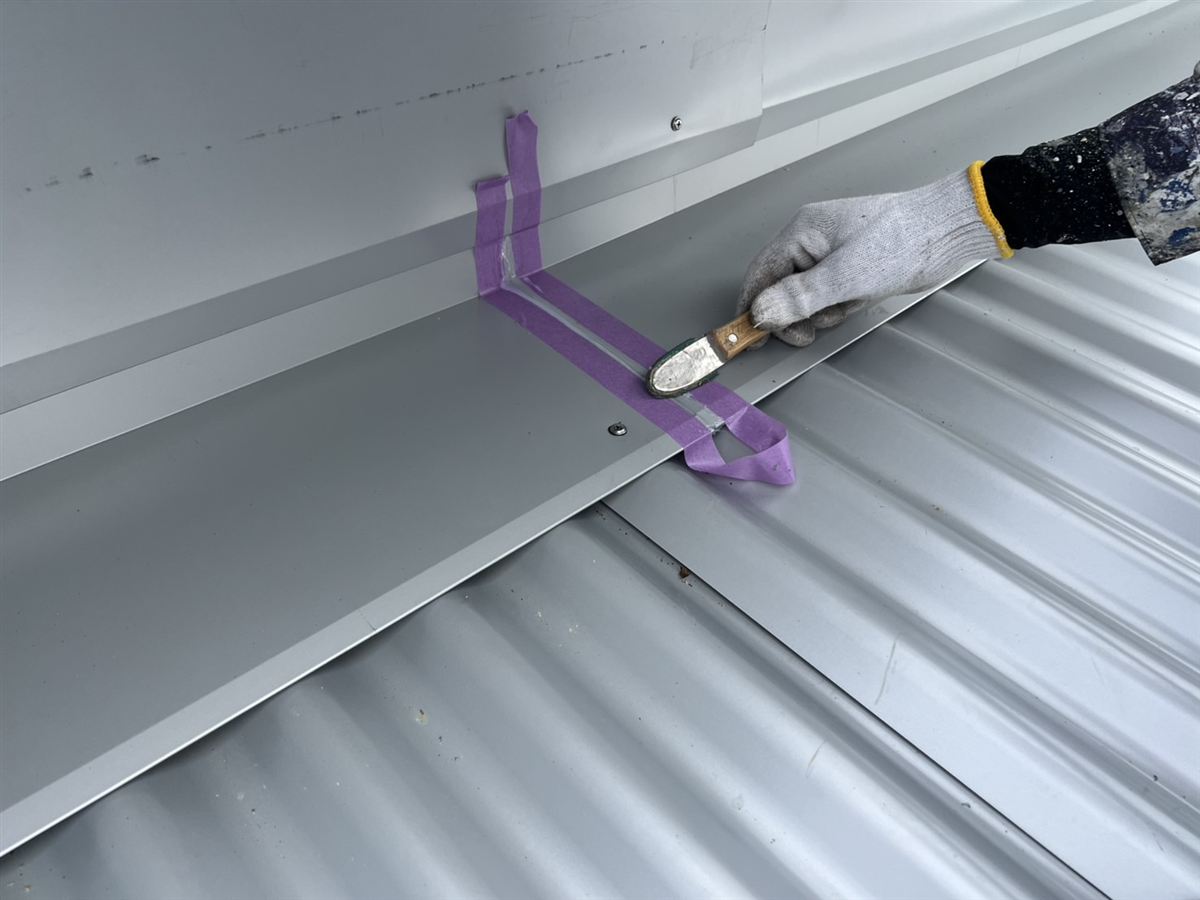

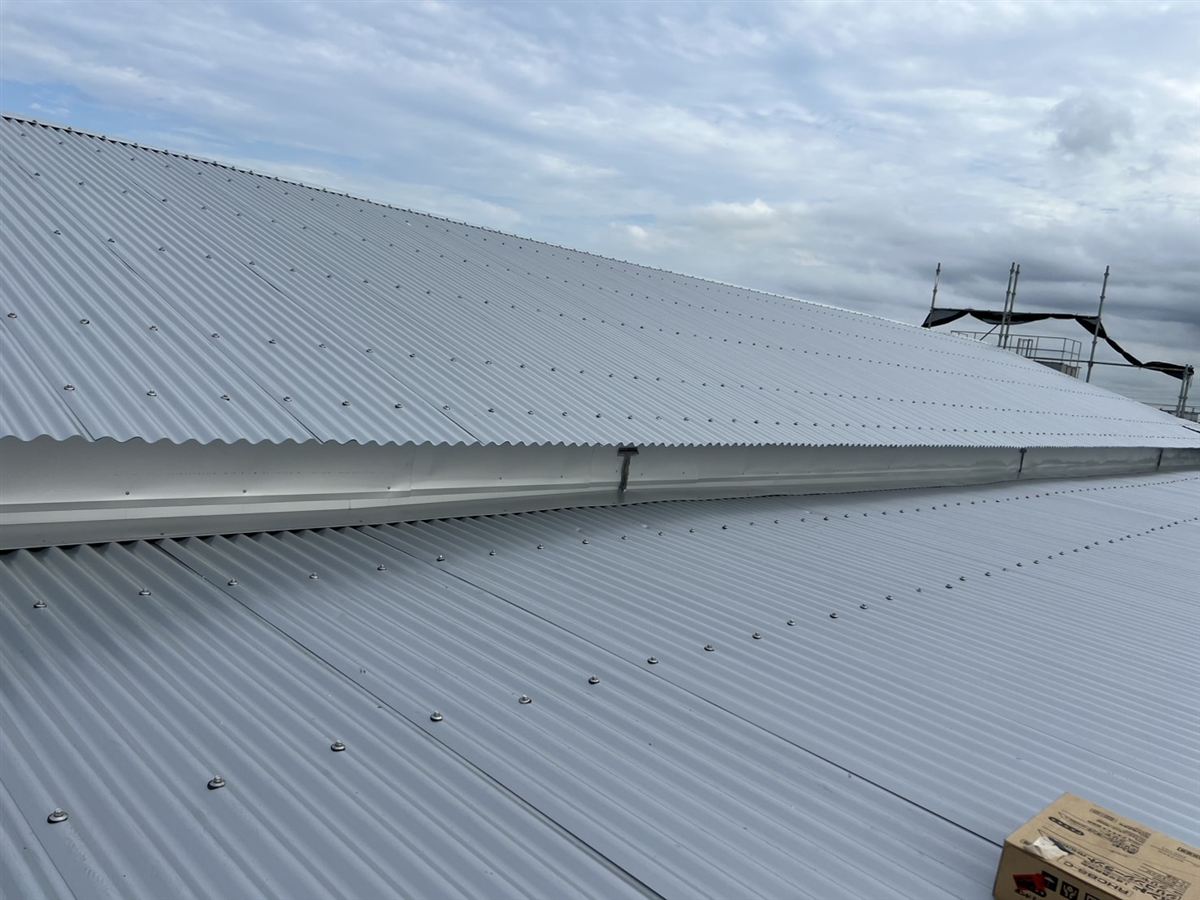

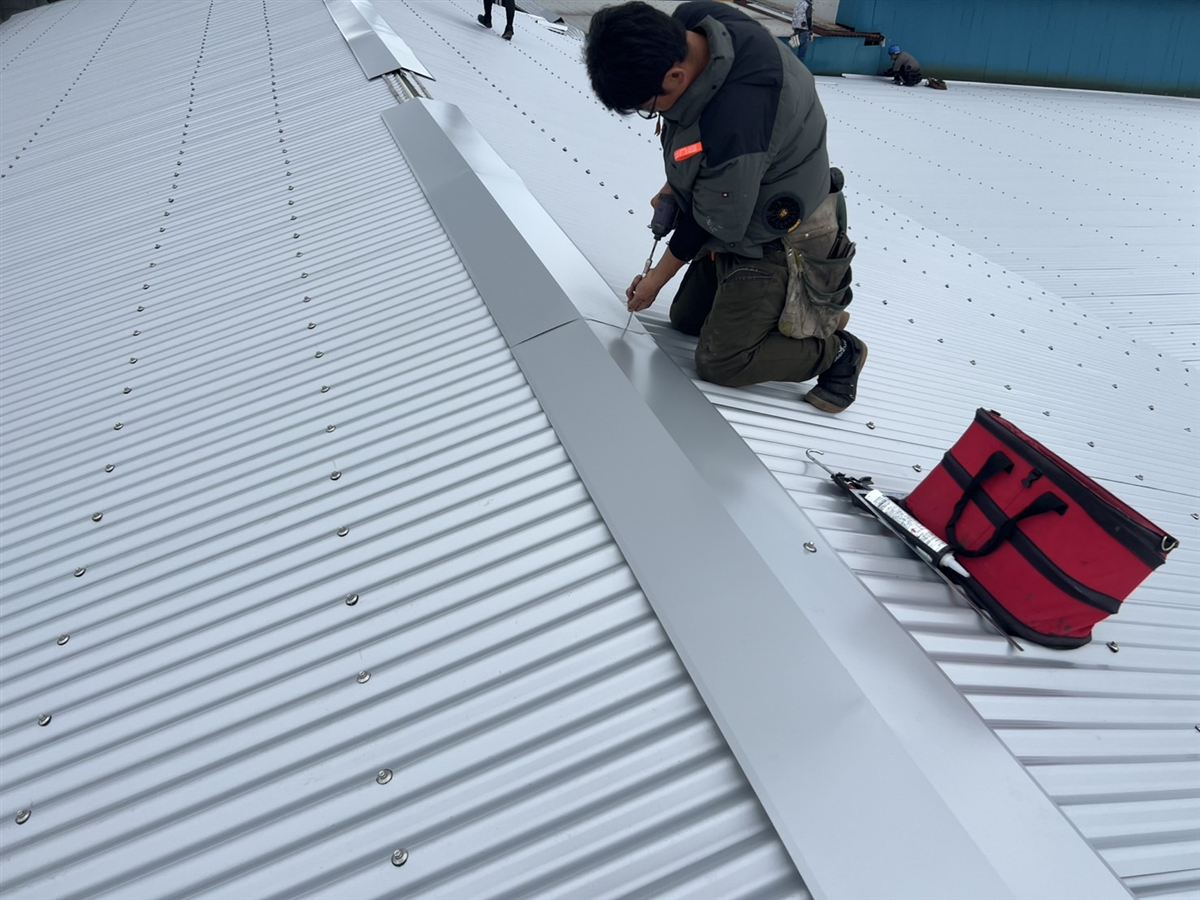

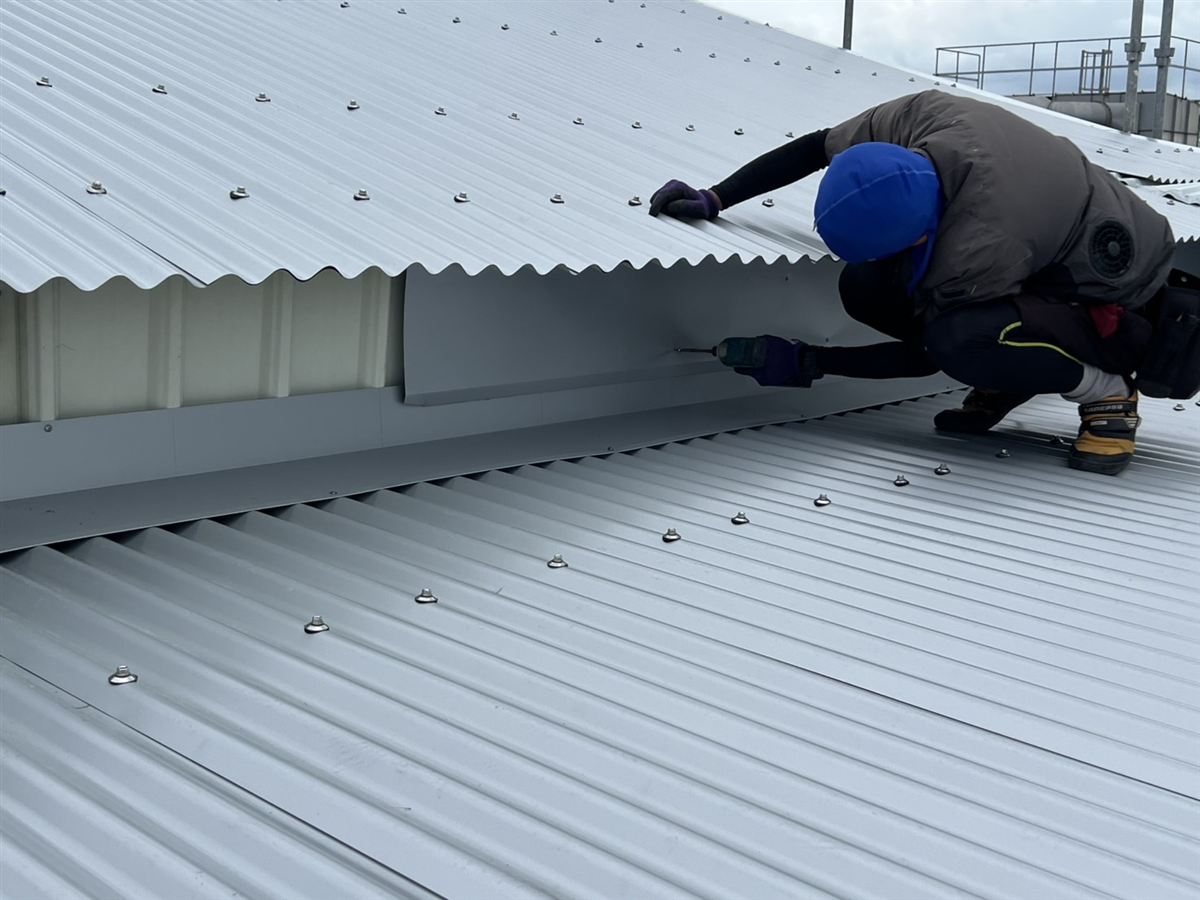

4.棟・ケラバ・壁際の板金と継ぎ目の処理






5.雨樋の交換と周辺部の補修

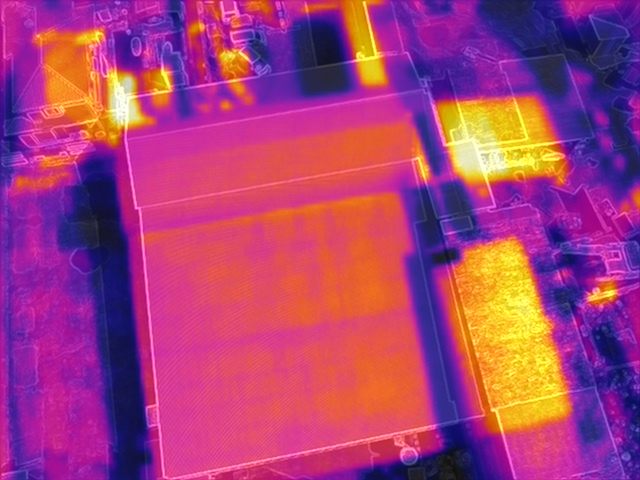

サーモ画像で確認した屋根の様子

ただし、サーモ画像は屋根材の表面状態や反射、撮影条件などの影響を受けます。この画像だけで正確な温度差や室内温度の低下、遮熱・断熱性能を確定することはできません。暑さ対策の効果を確かめる際は、撮影条件をそろえた測定に加えて、屋根裏や室内の温度も確認することが大切です。
施工担当者のコメント
今回重視したのは、工場を動かしたまま屋根を改修することと、雨漏りに対応するために細部まで納めることです。
特に屋根材の重なり部分は、620mmの重なりを確保してシーリングを施工し、ビスで固定しました。ケラバ・水切り・棟板金も現場の寸法に合わせて加工しています。新しい屋根材を張るだけでなく、その周囲まで仕上げることを大切にしました。
裏面側の雨樋は、足場から確認すると歪みや外れが見られました。後日この雨樋のために足場を組み直す負担を避けるため、屋根工事に合わせて横樋を交換しています。

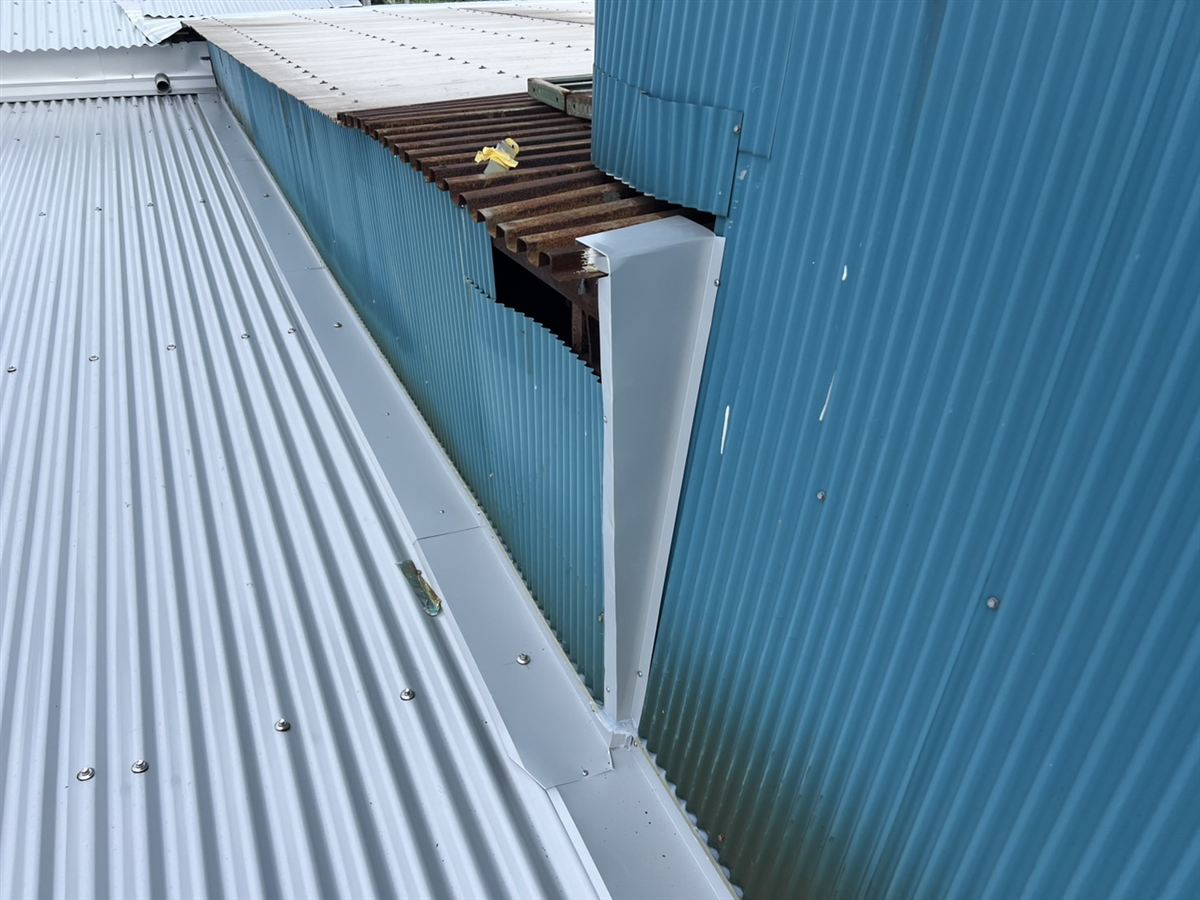

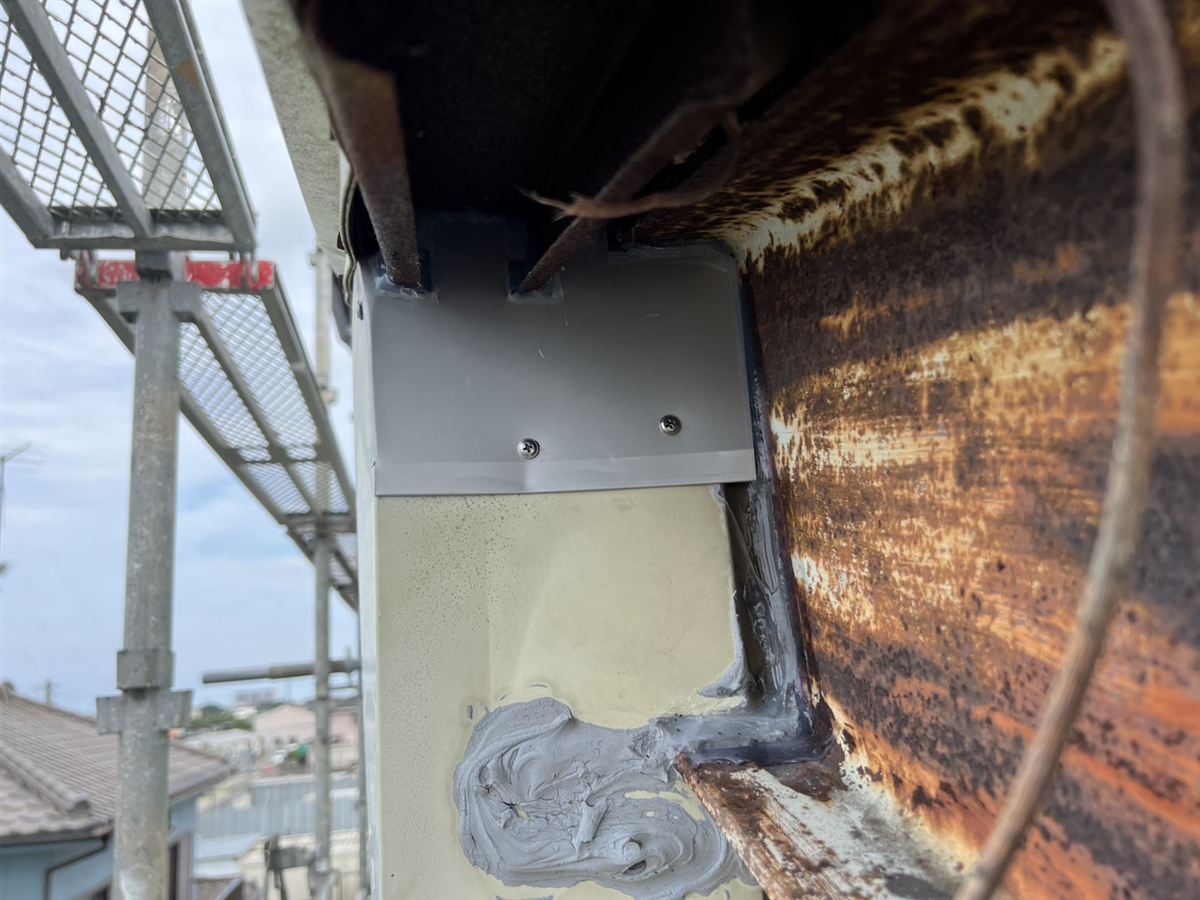

作業中に気づいたH鋼付近の開口や、屋根の間の壁面も補修しました。また、荷揚げ前のコンテナ移動にご協力いただいたことで、重機の作業を進めやすくなりました。ご協力いただき、ありがとうございました。
今回の事例から考える、工場の屋根改修で確認したいこと
雨漏りの相談では、過去の補修履歴も伝える
今回の工場では、過去に補修した部分があっても雨漏りが続いていました。屋根改修を相談するときは、雨漏りが起こる場所や時期に加え、以前どこをどのように直したかを伝えると、現状を把握する手がかりになります。
屋根材の表面だけでなく、重なり、留め具、棟、壁際なども確認対象です。塗装・部分補修・カバー工法・葺き替えのどれを選ぶかは、雨漏りの原因と既存屋根の状態を調べて判断します。
操業を続けたい場合は、工法と作業の段取りを一緒に考える
既存屋根を残すカバー工法は、工場を使いながら改修する際の選択肢です。ただし、どの建物でも無条件に採用できるわけではありません。既存屋根や下地の状態、新しい屋根材を支えられるか、作業範囲を確保できるかなどの確認が必要です。
本事例では操業を継続できましたが、荷揚げ前にはコンテナを移動していただきました。施工会社へは、止められない設備、車両の出入り、搬入時間などを伝え、普段の業務と工事の動線を調整しておくと計画を立てやすくなります。
完成後に見えない工程も写真で確認する
完成した屋根の写真に加え、下地の取り付け、屋根材の重なり、シーリング、固定部分の写真があると、工事内容を把握しやすくなります。見積もりの段階で、どの工程を記録してもらえるか確認しておくとよいでしょう。
今回の重なり幅620mmは、本現場の施工内容です。同じ数値を別の屋根にそのまま当てはめず、使用する屋根材や現場条件に応じた仕様を施工会社に確認してください。
足場を使う機会に雨樋や周辺部も確認する
屋根の修繕時には、雨樋や屋根と外壁の境目なども一緒に確認すると、別の不具合を見つける機会になります。本事例では、足場があるうちに傷んだ横樋を交換しました。
すべてを交換するのではなく、残せる部分と交換する部分を分けて検討することも大切です。追加工事が必要な場合は、施工範囲と費用を確認しましょう。今回の周辺部補修は追加請求なしで実施しましたが、他の現場も同じ条件になるとは限りません。
保証の対象と工事後の確認方法を確かめる
本工事には、お引渡し日から3年間の雨漏り保証をお付けしています。改修を検討する際は、保証期間だけでなく、対象となる不具合や適用条件、気になる症状が出たときの連絡先も確認しておくと安心です。
暑さや雨音の変化も気になる場合は、雨漏り対策とは分けて確認方法を相談しましょう。写真の印象だけで効果を判断せず、目的に合った測定や点検で確かめることが大切です。
