現場コラム

地産地消型再エネ・蓄エネ設備導入促進事業で東京都補助金も活用!工場倉庫や法人物件での効果的な活用方法を分かりやすく解説

この記事の目次
東京都の「地産地消型再エネ・蓄エネ設備導入促進事業」は、太陽光発電や蓄電池の導入コストを大きく抑えられる一方で、屋根や外壁の状態を読み違えると、助成金どころか工期と予算が一気に崩れる事業でもあります。公式サイトやリーフレット、交付要綱・実施要綱、手引き、申請フローを読めば制度の概要や助成金の上限、交付の流れ、電子申請の方法は分かります。しかし「老朽化した工場・倉庫にそのまま設備を設置して本当に大丈夫か」「東京都の他の再エネ補助金と比べて、うちの法人にはどれが最適か」「操業を止めずに工事と申請スケジュールをどう組むか」といった実務の核心までは見えてきません。 本記事では、令和8年度まで続く本促進事業を、都内設置・都外設置・蓄電池単独設置の3区分を横断しながら、助成対象設備や助成金額、申請から交付決定・工事・実績報告までの具体的な段取りを整理します。そのうえで、折板屋根や陸屋根の荷重・防水・下地という「建物側のリスク」と、空調・DRを含むエネルギー利用の設計を結びつけ、手残りの現金とCO2削減を最大化するための判断軸を提示します。 東京都の補助金で再エネ設備だけを急いで載せるか、建物の寿命とエネルギーコストを同時に立て直すか。この違いが数年後のキャッシュフローを分けます。続きを読めば、自社が今どこから着手すべきかがはっきりします。

地産地消型再エネ・蓄エネ設備導入促進事業とは?東京都の想いと令和8年度までに見据えた全体像がまるごとわかる

東京都の工場や倉庫の担当者にとって、この事業は「電気料金・老朽化・CO2」の三重苦を一気に動かせる数少ないチャンスです。制度の交付要綱や実施要綱、手引きを読むだけではピンと来ない部分を、現場目線でかみ砕いて整理していきます。

ゼロエミッション東京と地産地消がどうつながる?エネルギー現場発のやさしい噛み砕き解説

東京都が令和8年度くらいまでを見据えて進めているのは、単なる太陽光発電の拡大ではありません。狙いは「使う場所の近くで発電し、その場で使い切る」ことによる、系統負荷とCO2の同時削減です。 工場や物流倉庫の現場で実感しやすいポイントは次の通りです。
  • 昼間の自家消費で電気料金の基本コストを圧縮
  • 蓄電池と組み合わせることでピークカット・非常用電源としても活用
  • DR補助金などと連携すれば、需要側エネルギー管理で追加収益も狙える
つまりこの事業は、「太陽光を載せる補助金」ではなく、建物単位でエネルギー利用を最適化するための投資を後押しする仕組みと捉えた方が、計画がブレません。

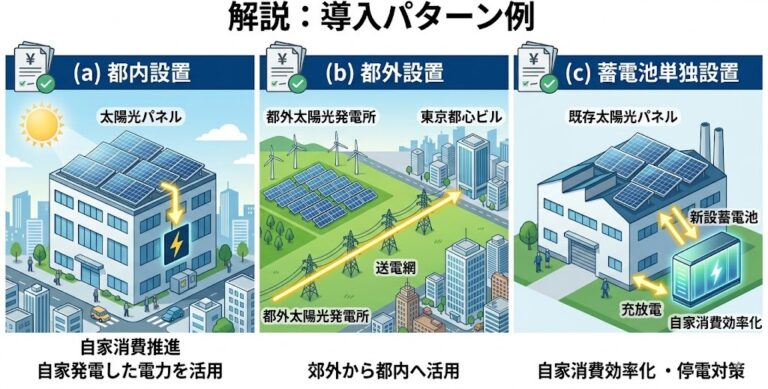

都内設置・都外設置や蓄電池単独設置を横断して、3パターンをまるっと俯瞰しよう

図解 同じ事業の中でも、助成対象設備や申請フローが大きく変わる3パターンがあります。現場で迷いやすいポイントをまとめると、次のようなイメージです。
区分 設置場所のイメージ 主な設備 向いている事業者像
都内設置 東京の工場・倉庫・学校などの屋根や敷地内 太陽光発電、蓄電池、空調更新など 自家消費をメインに考える中小法人
都外設置 都外メガソーラーやPPA設備で発電し、都内へ供給 大規模太陽光発電等 複数拠点を持つ企業、エネルギー事業者
蓄電池単独設置 既に太陽光がある都内建物など 蓄電池、制御設備 既設太陽光の有効活用・BCP強化を狙う施設
都内設置は、工場や物流倉庫、医療・福祉施設などがターゲットになりやすく、建物の屋根や外壁の状態が工事可否を左右するのが実務上のポイントです。都外設置は発電等事業者寄りですが、都内の法人が需要家として関わるケースも増えています。 蓄電池単独設置は、「太陽光は以前に入れたが、ピークカットや停電対策が弱い」と感じている法人にフィットします。ここで重要になるのが、既存設備の更新タイミングや、配電盤周りのスペース・耐荷重の確認です。

クールネット東京の他補助金との関係を“再エネの地図”でビジュアル整理

図解 東京都環境公社(クールネット東京)が扱う補助金は、この事業だけではありません。エネルギーの全体像をつかむには、「どの補助金で、建物と設備のどこを強化するか」を整理すると判断しやすくなります。
補助メニューの軸 対象の例 この事業との組み合わせ方
再エネ導入(発電等) 太陽光発電、都外PPA、バイオマス発電等 都内設置/都外設置で自家消費と外部供給を設計
蓄エネ・DR 蓄電池、無線機器、DR対応制御設備 蓄電池単独設置やDR補助金とセットでピーク抑制
省エネ設備更新 高効率空調、照明更新、ボイラー更新など 屋根の遮熱改修と合わせて空調負荷を下げる
建物改修(遮熱・防水等) 屋根・外壁塗装、防水工事、断熱改修 太陽光・蓄電池の荷重や防水リスクを事前に解消
現場で工事計画を立てる際は、「どの補助金でどこまで費用を賄い、どこからが自社投資か」を最初に線引きしておくことが重要です。助成金の上限や助成率は年度ごとに更新されますが、共通しているのは「補助対象外の建物修繕を後回しにすると、結果的に総コストが跳ね上がる」という現場の実感です。 一級施工管理技士として工場屋根の修繕と太陽光設置が同時進行した案件では、事前に荷重と防水をチェックし、屋根改修と発電設備工事を一体の工程として組んだことで、申請から交付、実績報告まで余裕を持って進められました。制度の読み込みだけでなく、建物と設備の“順番”を押さえることが、この事業を最大限活用する近道だと感じています。

うちの工場や倉庫も地産地消型再エネ・蓄エネ設備導入促進事業の対象?3分でセルフ診断OKな事業者区分&設備チェック

電気料金も屋根の老朽化も一気に手を打ちたい、という設備担当の方ほど「うちはそもそもこの事業の助成対象か」がモヤモヤしがちです。ここでは、公式の交付要綱や実施要綱の考え方をベースに、現場での相談内容を踏まえたセルフ診断の視点をまとめます。竹山美装は千葉県千葉市に拠点を置く会社ですが、本助成金の対象となる「東京都内の物件」であれば、私たちが施工を担当しても問題なく助成金を受け取ることができます。助成金の申請資格はあくまで「設置場所が都内であること」や「申請者が都内に事業所を有すること」に紐づいており、施工会社の所在地に制限はありません。千葉・東京・神奈川と関東圏一円で多くの屋根・外壁修繕を手掛けてきた「建物改修のプロ」として、都内のお客様の再エネ導入を全力でバックアップいたします。

工場・物流倉庫・学校や介護福祉施設・ホテルほか、施設別に「対象or非対象」ざっくり判定チャート

まずは施設の種類と所在地でざっくり絞り込みます。東京都内かどうか、法人か個人か、中小企業か大企業かで申請フローや必要書類も変わります。
観点 チェック項目 対象になりやすい例 注意ポイント
所在地 発電等設備を設置する場所 東京の工場・物流倉庫・学校・医療福祉施設・ホテルなど 都外設置の場合は「都内への電力供給」が前提
事業者区分 申請者の立場 法人・医療法人・社会福祉法人・学校法人・中小企業等 個人名義だけの住宅は別事業になるケース多い
用途 建物の使い方 製造業の工場、冷凍倉庫、介護福祉施設、病院、ホテル、商業ビルなど ほぼ自家用で使う発電かどうかを確認
エネルギー利用 自家消費か売電か 自家消費+一部売電程度 売電目的メインだと助成金の上限が下がることも
ざっくりとした目安ですが、
  • 東京にある工場・物流倉庫・学校・医療機関・介護福祉施設・ホテルなどの法人所有建物
  • そこで使う電力を、太陽光発電や蓄電池でまかなう計画がある
この2つを満たすと、多くのケースで助成対象の検討テーブルに乗ります。逆に、個人の住宅用や、純粋な投資目的の太陽光だけの案件は、別の補助金や事業の検討になることが多いです。 現場でよくあるのが「賃貸ビルの1フロアを借りているテナントが申請できるか」という相談です。この場合、屋根に設備を設置できる権限が誰にあるか(ビルオーナーか、管理組合か)がネックになります。申請前に契約書と所有者を確認しておくと、後戻りを防ぎやすくなります。

太陽光発電・蓄電池・空調・PPAなど、「単体」と「組み合わせ」で助成OKな設備をまとめて整理するテク

次に、「どの設備をどんな組み合わせで導入するか」で整理してみます。手引きやリーフレットだけ見ていると分かりづらいのがこの部分です。
導入パターン 主な設備 特徴 現場でのポイント
都内設置セット型 太陽光発電+蓄電池+空調更新等 自家消費中心の王道パターン 屋根荷重・防水・空調負荷計算を同時に確認
都内設置単独型 太陽光発電のみ or 蓄電池単独 既存設備を活かしつつ段階導入 将来の増設を見据えた配線・盤の余裕が重要
蓄電池単独設置 既存太陽光+新規蓄電池 既に再エネ導入済みの工場に多い 既存PCSや制御との相性を事前確認
PPA活用型 PPA事業者が太陽光等を設置 初期投資を抑えたい企業向け PPA側と補助金の役割分担を契約前に整理
単体で設備を導入するより、太陽光発電と蓄電池、場合によっては高効率空調や需要応答(DR)設備まで組み合わせた方が、助成対象経費が広がり、CO2削減量のシミュレーションもしやすくなります。 現場でよくある失敗は、「太陽光だけ先にPPAで決めてしまい、その後に蓄電池の補助金を使おうとして、制御仕様が合わずに追加工事が膨らむ」パターンです。PPAを含めて設備構成を考える時は、早い段階で施工会社やエネルギー事業者と一緒に、配線系統や監視システムまで確認しておくと安全です。

都外設置で都内へ電力を“届ける”シナリオもバッチリイメージ解説

この事業の特徴のひとつが、東京以外に発電設備を設置して、都内の事業所で電力を利用する「都外設置」のスキームです。いわゆる都外PPAやメガソーラー連携のケースがここに該当します。 イメージとしては、次のような流れになります。
  • 発電設備は地方の広い土地に太陽光を設置(都外設置)
  • その電力を、送配電網や小売電気事業者を通じて東京の工場・オフィスへ供給
  • 供給先の都内施設で、CO2削減量や再エネ利用量をカウントし、助成金の対象として評価
このシナリオで重要なのは、「東京側でどの建物がどれだけの再エネ電力を利用するのか」をはっきりさせることです。現場の設備担当としては、次の3点を押さえておくと判断しやすくなります。
  • 都外の発電量と、都内事業所の年間使用電力量のバランス
  • 契約電力や需要パターン(24時間稼働の工場か、昼間中心のオフィスか)
  • 既存の契約先電力会社やDR補助金との整合性
都外設置は、屋根や外壁の状態に左右されにくい一方、申請フローや交付要綱の読み解きがやや複雑です。設備だけでなく、電力契約や環境価値の取り扱い(トラッキング付き非化石証書など)も絡んできますので、早い段階でエネルギーに詳しいパートナーと図面ではなく電力データを見ながら検討することをおすすめします。 建物の屋根に載せるパターンと、都外に大規模に設置するパターンを両方比較してみることで、「自社にとって本当に投資回収しやすいのはどちらか」が見えやすくなります。設備カタログだけでは分からない、操業パターンや工事中のリスクも含めて、早めに洗い出しておくと、助成金の上限をしっかり活かしながら、ムダな工事や設置後のトラブルをぐっと減らせます。

助成金額&助成率を丸裸!地産地消型再エネ・蓄エネ設備導入促進事業でどこまで費用圧縮できる?補助金シミュレーションで徹底比較

「どこまで助成金が出るのか」「他の補助金より得なのか」が分からないまま設備投資を決めると、あとから数百万円単位で後悔しやすいです。ここでは、工場や倉庫、学校や福祉施設などの法人が、事業の助成金額と助成率を“投資シミュレーション目線”でつかめるように整理します。

助成対象経費・助成上限・助成率も「規模別・用途別」にまるっと見える化

【令和8年度版】いくらもらえる?助成率・上限額早見表

本事業の最大の特徴は、中小企業に対する「2/3」という非常に高い助成率です。具体的な上限額は以下の通りです。

区分 助成率 助成上限額
蓄電池のみ設置 2/3 (大企業 1/2) 800万円
太陽光発電+蓄電池 2/3 (大企業 1/2) 最大2億円(※条件による)

たとえば、中小規模の工場で総額1,200万円の蓄電システム(蓄電池単独設置)を導入する場合:

  • 助成金:800万円(1,200万円 × 2/3)

  • 実質負担:400万円

これに太陽光パネルを組み合わせることで、さらに大きな助成を受けることが可能です。「自社の屋根ならいくら出るか?」の概算シミュレーションも承っておりますので、お気軽にご相談ください。

またこの制度は「どの設備に、どこまで助成金が乗るか」がはっきり分かれており、まずは自社の規模と用途をざっくり当てはめるのが近道です。
規模・用途のイメージ 主な対象施設例 設備パターン例 助成の特徴イメージ
中小規模の工場・倉庫 中小製造業、物流倉庫など 太陽光発電等+蓄電池 助成率が比較的高く、初期投資の圧縮効果が大きい
大規模ビル・ホテル等 オフィスビル、ホテル 太陽光+蓄電池+空調更新 助成上限額が大きく、複数設備を組み合わせると効果的
学校・医療・福祉 学校、病院、介護福祉施設 太陽光+蓄電池(BCP重視) エネルギーだけでなく防災・レジリエンス面の評価がしやすい
都外設置メガソーラー 都内企業が都外に設置 大規模太陽光+蓄電池 助成上限は大きいが、要件や計画精度がよりシビア
共通して押さえたいのは、助成対象経費は設備そのものだけでなく、付帯工事や設計費の一部まで含まれるケースがある点です。逆に、屋根の補修や防水改修はこの事業では助成対象外になりやすく、「屋根を直してから太陽光を載せる」場合は、建物側の工事費を別予算として見込む必要があります。 現場では、見積段階で設備業者が「太陽光と蓄電池だけ」の金額しか出しておらず、足場や荷重補強、防水のやり直しを後から追加して、トータルの助成率が想定より下がるパターンが非常に多いです。最初の概算見積の時点で、建物側の工事も含めた総額と、助成対象経費の線引きを確認しておくことが、リアルなシミュレーションの第一歩になります。

他の再エネ補助金とリアル比較!“この事業ならでは”の掘り出しメリット&注意点

同じ再エネの補助金でも、狙えるポイントが違います。典型的な制度との違いを整理すると、投資判断の軸がはっきりします。
制度のイメージ 強み 弱み・注意点
国の再エネ補助金 全国どこでも利用可能。設備単価でシンプルに比較しやすい 予算競争が激しく、採択率が読みにくいことがある
東京都の他の再エネ補助金 需要側管理(DR)や空調更新など、個別テーマに特化 太陽光+蓄電池を一体で進めたい工場にはやや物足りない場面も
本制度(都内・都外・蓄電池単独を含む) 都内需要に紐づけた“地産地消”が前提で、事業全体をパッケージで考えやすい。蓄電池単独設置のメニューもある 都の要件に沿った計画づくりが必要で、スケジュール管理と申請書類の精度が重要
掘り出しメリットとして、中堅以上の工場や倉庫では、蓄電池と空調設備、場合によってはDR補助金と組み合わせることで、ピークカットと電気料金削減を同時に狙える点があります。電力の自家消費だけでなく「いつ電気を使うか」「どれだけピークを抑えられるか」が評価されると、CO2削減量と経済効果の両方が見えやすくなります。 一方で注意したいのは、都外設置やPPAスキームを組む場合、契約関係と電力の流れを説明できる資料が必要になり、申請準備の手間が増えることです。ここを甘く見ていると、交付申請の直前で書類が揃わず、令和年度内の申請枠に間に合わないケースもあります。

投資回収年数もシミュレーション!現場がすべりやすい数字の落とし穴を先回り回避

投資判断では「投資回収何年か」が必ず話題になりますが、現場でよくある“危ない試算”には共通点があります。 代表的な落とし穴は次の3つです。
  • 電気料金単価を楽観的に固定してしまう将来の単価上昇を一切見込まないケースと、「毎年大幅に上がる」と仮定するケースのどちらも、シミュレーションを歪めます。複数シナリオで試算し、レンジを持って判断した方が安全です。
  • CO2削減量と自家消費率を、建物の断熱性能抜きで見てしまう屋根の遮熱性や外壁の状態を無視して太陽光と蓄電池だけで計算すると、空調負荷が変化したときに数字が大きくブレます。遮熱塗装や断熱改修を同時に行う場合、投資回収年数が縮むことも珍しくありません。
  • 工事リスクを無視して「稼働ロスゼロ」で計算する工場・倉庫では、フォークリフト動線の確保や安全管理のため、一部エリアの稼働停止が必要になることがあります。ここで生じる生産ロスや残業対応を見込まないと、現場感覚と合わない数字になります。
投資回収年数のシミュレーションを行う際、エネルギー設備だけでなく屋根の荷重・防水・下地状態、空調設備の年式と効率、操業時間帯とピーク電力のパターンを一枚のシートにまとめておくと、後から前提条件を見直しやすくなります。 建物修繕に長く携わってきた立場から見ると、「太陽光の発電量」と「蓄電池の容量」だけで回収年数を決めてしまい、数年後に雨漏りや屋根の劣化で追加工事が発生し、実質の回収期間が伸びてしまった案件を何度も見てきました。投資シミュレーションの段階で、建物寿命と屋根のメンテナンス周期を必ずセットで考えることが、数字に振り回されない一番のコツです。

失敗しないための地産地消型再エネ・蓄エネ設備導入促進事業 申請〜完工スケジューリング術

工場や倉庫で再エネ設備を入れる計画は、「補助金の締切」「工事」「操業」の3つの波を同時に乗りこなすサーフィンです。どれか1つでも読み違えると、採択されても現場が炎上します。

申請受付期間・工事スケジュール・操業予定を3大デッドラインで一括管理!

まず押さえるべき締切は次の3つです。
  • 申請受付期間と交付決定予定日
  • 工事着工・完了期限と実績報告期限
  • 工場の稼働停止可能な時間帯・繁忙期
これらをバラバラに管理すると破綻しやすいので、最初に1枚の表にまとめます。
デッドライン 具体例 担当部署
申請提出期限 年度ごとの募集期間内 総務・設備
工事可能期間 盆前後は不可など 生産管理
実績報告期限 完工後○カ月以内など 総務・経理
現場で多いのは「見積取得に時間をかけすぎて、交付決定が遅れ、梅雨や繁忙期と工事が丸かぶりする」パターンです。最初の打合せ段階で、生産計画と申請フローを同じテーブルで擦り合わせることが、トラブル防止の一番の近道になります。

見積・設計・屋根診断・空調負荷計算の順番、間違うと痛い手戻り&コストUP

図解 スケジュールが崩れる原因の多くは「工程の順番ミス」です。おすすめの流れは次の通りです。
  1. 屋根・外壁・防水の現地確認(荷重・サビ・雨漏り)
  2. 電力使用実績の整理(ピーク・休日運転・需要抑制の余地)
  3. 太陽光発電と蓄電池の概略容量検討
  4. 必要に応じて空調負荷計算・DR対応の検討
  5. ここまでを踏まえて設備業者に見積依頼
  6. 補助金の申請書作成(CO2削減量や自家消費率の算定)
この順番を飛ばして、「まずパネル枚数だけ決めて概算見積→着工直前に屋根のサビや下地不良が発覚」というケースでは、追加足場や下地補修が発生し、工事費も工期も一気にふくらみます。 特に折板屋根や陸屋根では、図面と実際の屋根が違うことが珍しくありません。屋根診断を初期段階で入れておくと、「補助対象となる工事」と「建物維持のための工事」の線引きも早くでき、申請書に乗せる助成対象経費の整理もスムーズになります。

電子申請や実績報告でつまずかない!担当者も安心な書類準備のポイント公開

制度は電子申請と実績報告が前提になっており、ここで担当者が疲弊するケースも多いです。ポイントは早めの書類棚卸し社内役割分担です。
  • 早期に準備しておきたい書類
    • 直近1〜2年分の電力使用量データ(30分値があればベター)
    • 建物の登記簿・賃貸借契約書(借り物件の場合)
    • 屋根・外壁の既存図面や過去の修繕履歴
    • 会社概要・法人番号・直近決算書の基本情報
  • 申請フローごとの社内分担イメージ
    • 設備仕様・発電量シミュレーション: 設備会社+設備担当
    • CO2削減量・自家消費率の整理: 設備担当+外部コンサル等
    • 助成対象経費の仕分け・科目分け: 経理・税理士
    • 電子申請の入力作業: 総務・事務担当
実績報告では「検収書の日付」「請求書の名義」「振込記録」が合わずに差し戻されることがあります。工事発注前に、見積の段階で名義や支払方法を統一しておくと、報告書作成時に慌てずに済みます。 建物側の工事と再エネ設備工事をセットで進める場合は、どこまでが助成対象経費かを早期に整理することが重要です。ここが曖昧なまま工事が進むと、実績報告の段階で「この部分は対象外」と指摘され、想定より助成金が少なくなることもあります。 申請から完工までを安全に走り切るには、スケジュール表だけでなく、「誰がどの書類をいつまでに用意するか」を見える化したチェックリストが欠かせません。現場では、この地味な一枚が、補助金プロジェクトを守る最強の安全ネットになっています。

「載せるだけ」で損する!?屋根や外壁がカギを握る再エネ・蓄エネの本当の土台づくり

太陽光発電や蓄電池の導入は、電気料金とCO2削減の切り札になりますが、屋根と外壁の状態を見ずに計画を進めると、補助金が出ても手残りがマイナスになることがあります。 現場でよく見るのは、設備の申請や発電シミュレーションだけ先に決めてしまい、着工直前に「この屋根、本当に載せて大丈夫か?」と慌てるパターンです。

図面じゃ分からない現場トラブル!サビ・防水不良がドミノ倒しリスクに化ける理由

図面だけで荷重や設置可否を判断すると、次のようなトラブルが連鎖しやすくなります。
  • 仕上げをめくると、母屋やデッキプレートのサビが進行
  • 防水層が膨れ・裂け・雨染みだらけ
  • アンカー位置の真下に想定外の配管や設備
一つでも見落とすと、
  • 追加の足場・下地補修で工事費が数百万円単位で増える
  • 工期が延びて、申請で決めた工事完了期限ギリギリ
  • フォークリフト動線の確保が崩れ、操業を止めざるを得ない
といった具合に、発電設備よりも建物側がボトルネックになります。 交付申請や実績報告の書類には「屋根のサビ」や「防水不良」は項目として出てきませんが、実際に施工できるかどうかを決める一番の要素になっているのが現場感覚です。

工場・倉庫の折板屋根や陸屋根ならではの荷重・下地・防水“抜け落ちチェックリスト”

工場や物流倉庫で多い折板屋根・陸屋根には、事前に最低限おさえたい共通ポイントがあります。
  • 折板屋根
    • ボルトまわりのサビ・雨染みの有無
    • 裏面の結露跡・腐食(屋内側からの確認)
    • 屋根上機器基礎との干渉リスク
  • 陸屋根(RC・鉄骨造)
    • 防水層の膨れ・ひび割れ・既存補修跡
    • パラペットのクラックとシーリング切れ
    • 既存架台や空調室外機の固定状況
これらを整理すると、設備優先で進めた計画と、建物側から見た現実とのギャップが浮き彫りになります。
チェック項目 見落とした場合の影響 推奨タイミング
サビ・腐食 架台固定不可、補強工事追加 事前調査・概算見積前
防水劣化 漏水リスク増、保証問題 設計・申請前
荷重余裕 設置不可判明、計画変更 構造確認時
動線・安全 工期延長、操業停止リスク 工事計画立案時
設備選定より先に、屋根と外壁の健康診断をすることが、結果的に助成金の“効き目”を最大化します。

暑さ・空調負荷・雨漏りも見落としがち?補助金をゲットしても損をしない建物管理のコツ

再エネ設備の導入を、単なる「載せる工事」で終わらせないためには、エネルギーと建物管理をセットで設計する視点が欠かせません。
  • 夏場の暑さ対策太陽光パネルだけ載せても、屋根面の遮熱や断熱が弱いと、室内は相変わらず暑く、空調負荷はほとんど下がりません。遮熱塗装や断熱改修を同時に行うと、
    • 空調の電力ピークを下げやすい
    • DRや蓄電池との組み合わせ効果が大きくなる という変化がリアルに出ます。
  • 雨漏りと保証の整理既に雨漏りが疑われる状況で架台を載せると、
    • その後の漏水原因が「建物側か設備側か」判別しにくい
    • 防水保証と設備保証の線引きがあいまいになる ので、補修と防水の状態を写真と報告書で残してから申請・工事に入ることをおすすめします。
  • 管理のコツ
    • 申請フローとは別に「建物側チェックリスト」を自社で作る
    • 交付決定前に、屋根・外壁の現況写真と簡易診断メモを必ずセットで保管
    • 修繕履歴(何年にどの防水工事・塗装工事をしたか)を一枚の一覧で管理
この3点を押さえておくと、補助金の手続きと建物管理がつながり、将来の修繕計画とエネルギーコスト削減を同じテーブルで議論できる状態になります。 建物側を見ずに設備だけを進めるか、土台から整えながら導入するかで、10年後の電気料金と修繕費の差は大きく開きます。施工管理の立場で現場を見てきた感覚としては、「まず屋根と外壁」で始めた案件ほど、申請から実績報告までスムーズに進み、結果として投資回収年数も読みやすくなると感じています。

エネルギーの地産地消を「建物まるごと設計」で進化させる!太陽光・蓄電池・空調・DRや改修の黄金バランスとは

工場や倉庫で本気で電気料金とCO2を減らすなら、「太陽光パネルを載せる設備工事」だけでは足りません。屋根・外壁の状態から空調設備、DR補助金の活用までを一体で設計した方が、助成金の効き方も投資回収も一気に良くなります。 まず押さえたい黄金バランスを、ざっくり整理します。
要素 役割 建物目線のポイント
太陽光発電 昼間の電力を自家発電 屋根荷重・防水・向きと影を事前確認
蓄電池 余剰電力の活用・停電対策 設置スペースと放熱・保守動線
空調更新 電力ピークの削減 遮熱とのセットで能力を活かす
遮熱塗装等 建物への熱流入をカット 屋根下地のサビ・浮きを同時点検
DR・制御 需要抑制で追加の助成金も狙う 生産ラインを止めずに制御できる工程設計
この組み合わせを、助成対象設備の要件と交付スケジュールに合わせて組み立てていくのがコツです。

遮熱塗装と太陽光発電の夢タッグ!表面温度も作業快適も電力ピークも変わる“体感イメージ”

現場でよく見るのが、真夏の折板屋根の「鉄板焼き状態」です。屋根裏がサウナのようになっている工場では、空調をどれだけ増設しても電力ピークが下がりにくく、申請時のCO2削減シミュレーションどおりにいきません。 そこで効いてくるのが、遮熱塗装と太陽光発電の同時導入です。
  • 屋根表面温度が下がることで、屋根裏の体感温度が下がり、作業者の負担が軽くなる
  • 空調負荷が減るため、同じ設備でも最大需要電力が抑えられる
  • パネル裏の温度も下がるので、発電効率の安定にもつながる
施工順序も重要で、先に屋根の防水や下地補修を済ませてからパネルを設置することで、後からの足場二重組みや工事やり直しを防げます。ここを雑に進めると、助成金の交付決定後に追加工事が発生し、予算も工期も一気に苦しくなります。

蓄電池単独設置やDR補助金が相性抜群な建物&業態のひみつ

太陽光を大きく載せられない、または既に設置済みというケースでも、蓄電池単独設置やDR関連の補助金を組み合わせると、東京エリアの工場や医療・福祉施設には大きなメリットがあります。 相性が良いパターンを整理すると、次のようになります。
  • 24時間稼働や夜間シフトが多い工場
  • 医療・介護福祉施設など、停電リスクを極力減らしたい施設
  • 大型冷蔵倉庫やデータセンターなど、ピーク電力が集中する設備を持つ法人
これらの建物では、蓄電池でピークカットを行いながら、DRの要請に応じて一時的に負荷を下げる運用がしやすく、実績報告の際も「どの時間帯にどれだけ削減したか」が明確に説明できます。設備担当者が申請フローを描く際は、「どの盤をどこまで止められるか」「操業上絶対に止められない回路はどこか」を、図面と現場で二重確認しておくことが重要です。

「大容量太陽光じゃなくてもOK」!本当に得するのは“建物と負荷に合わせた地産地消”なワケ

助成金があると、どうしても「載せられるだけ太陽光を設置したい」という発想になりがちです。しかし、工場・倉庫の実務では、必ずしも最大容量が最適解ではありません。 実際の検討ポイントは次の通りです。
  • 屋根の状態と荷重余力
  • 日中の電力使用パターン(自家消費率がどこまで上がるか)
  • 将来の空調更新や増設計画
  • DRや蓄電池との組み合わせ余地
屋根を無理にフル活用しても、サビだらけの高経年屋根では、補強や防水工事が追加で必要になり、設備費より建物側の工事費が膨らむこともあります。適切な容量に抑え、その分を遮熱改修や空調更新、蓄電池へ振り分けた方が、申請時のCO2削減量も実運用の電気料金削減もバランス良く伸びるケースが多いです。 建物修繕の現場を見ている立場から言うと、「どれだけ載せるか」よりも「どの順番で工事し、どの程度まで自家消費に寄せるか」を早い段階で固めた事業ほど、交付後のトラブルも少なく、操業にも無理が出ません。制度を上手に使い切るには、紙の申請だけでなく、屋根の上と工場内の動線まで頭に入れた設計が欠かせません。

見落とすともったいない!再エネ補助金にまつわる税務・会計・申告の丸わかりポイント

再エネ設備の導入は、申請や工事よりも「税務でモヤモヤしたまま進めてしまう」ケースが一番危険です。せっかくの助成金が税金で目減りしたり、確定申告で指摘を受けたりしないよう、現場で本当に押さえるべきポイントを整理します。

再エネ補助金と税金はこう整理しよう!国庫補助金等の不算入をスッキリ解説

図解 まず押さえたいのは、「もらった助成金がそのまま収入になるのか、一部を総収入金額に入れなくてよいのか」という論点です。再生可能エネルギー設備の補助金は、国庫補助金等の総収入金額不算入の対象になるケースがあり、ここを理解しておくと手残りが大きく変わります。 ポイントは次の3つです。
  • 何に使った補助金か(太陽光発電設備・蓄電池・断熱改修など)
  • どの事業として使ったか(法人の事業用か、個人の自宅か、賃貸用か)
  • 交付要綱や実施要綱、手引きに「取得価額から控除」などの指定があるか
特に令和以降の環境系補助金は、「取得価額から差し引く前提」で設計されているものが多く、減価償却費にも影響します。税務上どう扱うかは、交付要綱とともに、会計基準と税法の両方を見て判断する必要があります。 整理のイメージを簡単な表にすると、次のようになります。
ケース 補助金の扱いの方向性(イメージ) 要チェック資料
事業用太陽光発電等への助成 国庫補助金等の不算入の可能性あり 交付要綱・実施要綱
自家消費蓄電池のみ小規模導入 収入計上前提のケースもあり 税理士への確認
遮熱・断熱など建物改修への助成 建物取得価額の控除と減価償却へ反映 経理処理マニュアル
ここをあいまいにしたまま実績報告や電子申請だけ進めると、後で「決算のたびに処理方法が揺れる」という面倒な事態になりがちです。

太陽光発電・蓄電池・遮熱断熱工事の同時施工時、失敗しない科目分けイメージ

工場や倉庫で多いのは、「太陽光+蓄電池+屋根の遮熱塗装や防水工事」を一気にやるパターンです。現場としては足場をまとめられるので合理的ですが、経理上は科目が混ざりやすく、助成対象経費の線引きでもめるポイントになります。 科目分けの基本イメージは次の通りです。
  • 太陽光パネル・パワコン・架台など→ 機械装置・工具器具備品などの「発電設備」として区分
  • 蓄電池本体・制御盤・付帯配線→ 電気設備または機械装置として区分
  • 屋根の防水改修・折板屋根の張り替え→ 建物または建物附属設備
  • 遮熱塗装・断熱材追加など省エネ改修→ 建物の資本的支出か修繕費かを用途・金額・効果で判断
ここで重要なのは、「見積書の段階から、設備と建物工事を分けた内訳を作ってもらうこと」です。施工会社に丸投げすると、助成対象とならない部分まで一式に混ざり、申請フローや実績報告で再計算が必要になることがあります。 同時施工時におすすめしているのは、次のような内訳整理です。
  • 発電設備(太陽光関係)
  • 蓄電池設備
  • 省エネ付帯設備(空調更新・DR対応機器など)
  • 建物改修(屋根・外壁・防水・遮熱断熱)
この4ブロックで見積と請求書を整理しておくと、助成金の対象経費の確認も、減価償却資産台帳への転記も一気に楽になります。

補助金申告漏れのNG例&経理&現場で“今すぐそろえる情報”リスト

現場で実際に見かけるトラブルで多いのは、「補助金自体を経理にきちんと共有していなかった」ケースです。申請担当と経理担当が違う企業では特に起きやすく、確定申告や決算での申告漏れにつながります。 ありがちなNGパターンを挙げます。
  • 設備担当が交付決定を受けたが、経理にはメール転送のみで詳細を説明していない
  • 補助金入金口座が現場部門の口座で、経理が存在に気づくのが遅れる
  • 実績報告までは慎重にやったが、その後の税務処理について誰も責任を持っていない
  • 補助金の一部を業者への支払いに充当し、受領額と帳簿上の仕訳がずれている
これを防ぐために、工事着手前に「経理と現場で共有しておくべき情報リスト」を作っておくと安心です。
  • 事業名・実施主体(東京都、クールネット東京など)
  • 交付要綱・手引きの控え(電子データ含む)
  • 交付決定通知書・変更交付決定通知の写し
  • 助成対象設備の一覧(太陽光発電設備、蓄電池、空調、DR関連など)
  • 申請額・交付決定額・入金予定日
  • 設置場所の情報(都内設置か都外設置か、複数拠点か)
  • 見積書・契約書・請求書の内訳(設備と建物工事の区分)
  • 実績報告書一式と添付資料
建物側の工事に長く関わってきた立場として感じるのは、「屋根や外壁の工事に意識が向きすぎて、補助金の税務処理が後回しになりがち」ということです。エネルギーコストも税金も、どちらも会社のお金が出ていく流れですので、設備・建物・税務の3つをワンセットで計画に組み込んでおくと、投資効果が一段と大きくなります。

採択後も油断大敵?地産地消型再エネ蓄エネ設備導入促進事業を現場で進めた人しか分からない“本当の落とし穴”

交付決定のメールが来た瞬間、「これで一安心」と思ったら危険ゾーンに片足を突っ込んでいます。現場では、採択後からが本当の勝負です。ここからは、実際の工場や倉庫で起きがちな落とし穴を3つに絞って解説します。

屋根改修を後回し→太陽光先行でコスト大爆発した残念ケース

助成金の申請が通ると、多くの企業は「まず太陽光発電設備を発注しよう」と動きます。ここで屋根の診断や防水の確認を後回しにすると、次のようなドミノ倒しが起きやすくなります。
  • 着工直前の現場確認で、折板屋根のサビ・穴あき・たわみを発見
  • アンカー固定が難しく、追加の下地補強や防水工事が急遽発生
  • 足場や安全設備を太陽光工事と屋根改修で二重に組むはめに
よくある費用構造の変化を整理すると、イメージしやすくなります。
項目 事前に屋根改修を実施 太陽光を先行してしまった場合
足場費用 1回分で済む 屋根改修と設備工事で2回分
下地補修 計画的な範囲で実施 施工中に発覚し、突発対応で高止まり
スケジュール 申請フローと合わせやすい 工期延長で交付期限ギリギリ
私が関わった現場でも、屋根の荷重や防水性能を確認せずに見積だけ進めた結果、施工直前で「この状態ではパネルを載せられない」と判明し、予算も実施要綱に合わせたスケジュールも総崩れになりました。 設備の申請書より先に、屋根の現況写真・劣化状況・防水の仕様を必ずチェックすることが、助成金を最大限に活かす近道になります。

稼働中の安全管理&工程調整ミスで工期遅延→補助金ピンチに陥った例

工場や物流倉庫では、「操業を止めずに工事してほしい」という要望がほぼ前提です。ここを甘く見ると、工期がズルズル伸び、交付期限や実績報告の期限に追われることになります。 特に注意が必要なのは次のポイントです。
  • フォークリフトの走行ルートと高所作業エリアの交錯
  • 荷受け時間とクレーン作業時間のバッティング
  • 騒音や振動によるライン停止リスク
チェック項目 押さえるべきポイント
安全管理 落下物防止ネット、立入禁止エリアの明確化
工程調整 繁忙期・棚卸し・定期点検とのバッティング回避
申請スケジュール 工期余裕と交付決定日からの期間を逆算
申請フロー上は「工事完了→実績報告」とシンプルに見えますが、現場では1日の作業時間が実質半日以下になる日が続くことも珍しくありません。 その結果、本来1カ月で終わるはずの工事が2カ月以上に伸び、助成金の交付期限ぎりぎりになって冷や汗をかくケースが出ます。 設備の仕様検討と同じレベルで、「操業条件」と「安全対策」を事前に洗い出しておくことが、補助金ピンチを避ける最大の防止策です。

CO2削減&自家消費率の読み違いで「申請通ったのに…」トラブルの実態

申請時には、CO2削減量や自家消費率を計算して記載します。この数字が机上計算に偏りすぎていると、実績報告の段階で「あれ、話が違う」となることがあります。 ありがちな読み違いは、次の3つです。
  • 遮熱や断熱改修を前提にした空調負荷の変化を織り込めていない
  • 稼働時間帯の変更(残業削減・シフト変更)を見込んでいない
  • DRや蓄電池制御の運用ルールを現場とすり合わせていない
項目 申請時にやりがちな前提 実際の現場で起きるギャップ
CO2削減量 過去の電力使用量を単純減少と仮定 生産計画変更でベース負荷が変動
自家消費率 シミュレーション上は高い数値 昼休みや休日の発電余りが想定外に発生
蓄電池運用 きれいなピークカットカーブを想定 担当者不在で手動運用に戻る
実績報告では、申請時の想定と実績の差を説明できるかどうかがポイントになります。 建物の断熱性能、空調設備の更新、運用時間帯の変更見込みを、設備の設計者と建物側の担当者が同じテーブルで確認しておくと、数字のブレをかなり抑えられます。 一度、工場の屋根遮熱と太陽光、蓄電池を同時に検討した現場で、空調担当とエネルギー担当が別部署のまま話が進み、CO2削減シミュレーションが三度もやり直しになったことがあります。 この経験から、私は「申請前の打合せに、建物側とエネルギー側の担当者を必ず同席させる」ことを強くすすめています。交付要綱には書かれていない地味な一手ですが、トラブル防止には抜群に効きます。

建物側の専門家に相談すると何が変わる?工場・倉庫オーナーのための“竹山美装”活用のススメ

屋根に太陽光発電を載せて蓄電池を設置し、東京都の補助金でエネルギーコストを下げたい。頭では分かっていても、実際の申請や工事の段取りでブレーキを踏んでしまう法人の担当者は多いです。 現場でよく耳にするのは「設備会社の話は分かるけれど、うちの古い屋根に本当に載るのか不安」という声です。ここで鍵になるのが、建物側の専門家を早い段階で巻き込むかどうかです。

千葉・東京・関東圏の屋根&外壁&防水や遮熱工事で分かった、本当に多い現場の課題

工場や倉庫の現場で頻発しているのは、設備より前に「土台の建物」に潜んでいる課題です。代表的なものを整理すると次の通りです。
建物の課題 再エネ設備・補助金への影響例
折板屋根のサビ・穴あき 太陽光架台固定ができず、工事内容の変更や追加足場でコスト増
防水層の劣化・膨れ 蓄電池や空調室外機の荷重で雨漏りリスクが急上昇
屋根断熱・遮熱性能の不足 夏場の空調負荷が高く、申請時のCO2削減シミュレーションが狂う
外壁クラック・シーリング劣化 送電ケーブル貫通部からの漏水や腐食トラブル
設備側の手引きや交付要綱には、ここまで細かい「屋根の下地状態」や「防水層の寿命」は出てきません。ところが、実際の工事ではここがボトルネックになり、申請から交付決定までのスケジュールや助成金の上限をにらみながら、計画を組み直さざるを得ないケースが多いのです。 遮熱塗装や防水改修を同時に行えば、空調設備の負荷が下がり、エネルギー使用量とCO2排出量の実績も安定します。これは実績報告の段階で「申請時のシミュレーションとズレない」ことにつながり、事業全体の信頼性を高めます。

地産地消型再エネ・蓄エネ設備導入を考える前に“建物目線”でチェックしておくべきポイント

設備の見積を取る前に、建物側で最低限チェックしておきたいポイントをまとめておきます。
  • 屋根
    • サビ・腐食・雨染みの有無
    • 下地のたわみや踏むと沈む箇所
    • 既存防水の種類と施工年
  • 外壁
    • クラック、シーリングの切れ・剥離
    • 太陽光や蓄電池の配線ルートと貫通部の予定
  • 屋上・バルコニー
    • 設置予定の設備荷重とスラブ厚の整合
    • 排水の流れとドレンの詰まり
これらを先に洗い出すことで、補助金申請の段階から「建物改修費」と「再エネ設備費」を切り分けて計画できます。結果として、助成対象経費とそうでない工事を整理しやすくなり、法人としての投資判断もブレにくくなります。 建物側の診断を入れておくと、設備会社のシミュレーションに対して「遮熱改修を同時にやれば空調負荷が何割ほど落ちそうか」といった、エネルギーと建物をつなぐ議論もしやすくなります。

再エネ設備の施工会社と建物修繕会社を上手に組み合わせれば、工期もコストもリスクもまとめて最小化!

太陽光や蓄電池の施工会社は、発電効率や設備選定、申請書の技術的記載には極めて強い一方で、屋根や外壁、防水の長期メンテナンスまではカバーしきれないことが多いです。逆に、建物修繕の専門会社は、荷重・下地・防水・遮熱には精通していますが、DR設備やPPAスキームそのものの提案は行いません。 両者をうまく組み合わせると、次のようなメリットが期待できます。
  • 工期面
    • 申請受付期間に合わせて、屋根改修と設備設置の順番を最適化しやすい
    • 操業を止められる時間帯に合わせた工程調整がしやすい
  • コスト面
    • 追加足場を共用することで、建物工事と設備工事の二重足場を防ぎやすい
    • 雨漏りや防水不良による設備のやり直し工事を未然に防止できる
  • リスク面
    • 荷重オーバーや防水層貫通部の処理を事前に設計し、事故・トラブルを抑制
    • 実績報告で問題になりやすい「発電量が想定より出ない」原因の一部を建物側から潰せる
建物修繕の現場を長く見ている立場として一つだけ強調したいのは、「設備のための建物」ではなく「建物全体の寿命を延ばす中に設備を組み込む」という視点です。屋根や外壁、防水の更新サイクルと再エネ設備の耐用年数をそろえるだけでも、法人としての長期キャッシュフローは大きく変わります。 東京都の補助金を最大限に活かすには、交付要綱や手引きを読み込むことはもちろんですが、それ以上に現場で建物と設備をつなぐ視点が重要です。申請や電子手続きで迷う前に、まず自社の屋根と外壁を一度プロの目で見てもらうことが、実は一番の近道になります。

補助金申請の前に、まずは「屋根の健康診断」を

「東京都の助成金を使って、太陽光や蓄電池を入れたい」 そう思われたら、まずは設備会社ではなく、建物のプロである竹山美装にご相談ください。

私たちは単なる設備設置業者ではありません。一級施工管理技士の視点で、「そもそもその屋根に載せて大丈夫か?」「あと何年持つの工程か?」を厳しくチェックします。

  • 無料の屋根診断・荷重調査

  • 助成金を活用した「遮熱塗装+太陽光」のセット提案

  • 複雑な「建物改修」と「設備工事」の予算切り分けサポート

無理な設置を勧めることはありません。建物寿命とエネルギーコストのバランスを考え、貴社にとって「本当に手残りが増える一手」をご提案します。

※現在、令和8年度の予算枠には限りがあります。検討中の方はお早めにご連絡ください。

著者紹介

著者 - 竹山美装 東京や千葉の工場・倉庫で、老朽化した折板屋根に太陽光を先に載せたことで、後から防水や下地補修が必要になり、操業を止めざるを得なくなったケースを実際に見てきました。補助金自体は活用できても、工期遅延や追加費用で現場が苦しむ姿を前に、「最初に建物側の状態を押さえておけば、防げたはずなのに」と感じる場面が少なくありません。 私たちは、外壁・屋根・防水・シーリングなど建物修繕を一体で見てきた立場として、「補助金ありき」ではなく、建物寿命とエネルギーコストを同時に整える視点を事前にお伝えしたいと考えています。東京都の地産地消型再エネ・蓄エネ設備導入促進事業をきっかけに、屋根対策や暑さ・雨漏り対策まで含めた最適な一手を選んでいただくために、この記事を書きました。
