工場の老朽化対策は操業を止めずにできる!延命改修で賢くコスト削減する建物や設備の更新術

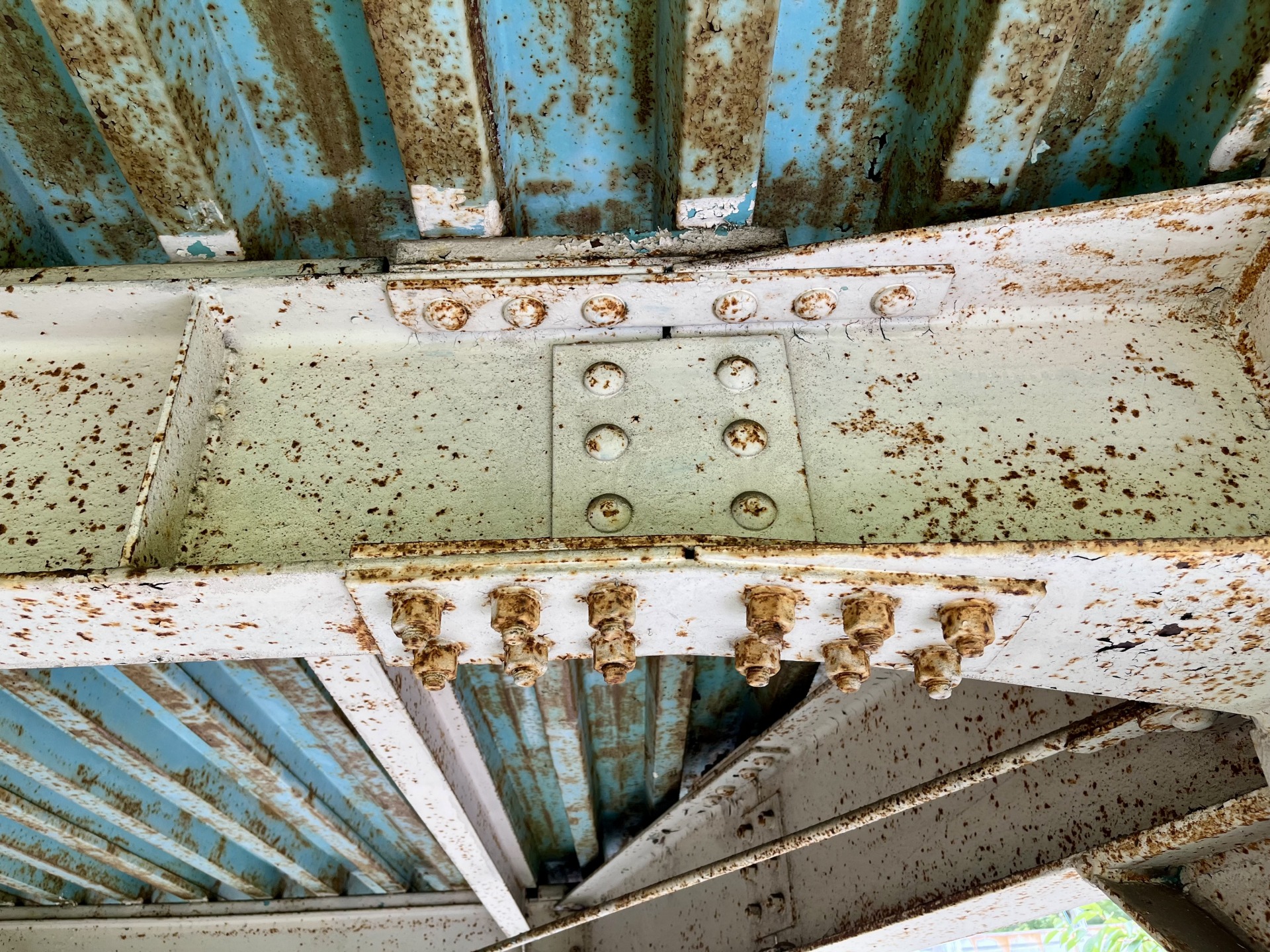

老朽化した工場
この記事の目次

築年数が経過した工場で雨漏りや設備の不調が頻発する中、巨額の建て替え費用や操業停止を恐れて修繕を先延ばしにする企業は少なくありません。しかし、その場しのぎの補修や事後保全を繰り返す判断こそが、予期せぬライン停止による機会損失や重大な労働災害を引き起こし、最終的な改修コストを跳ね上げる直接の原因です。

工場の老朽化対策を成功させる核心は、「建物・構造の延命」「設備・インフラの予防保全」「建て替えか改修かの客観的判断」という3つの軸を連動させ、操業を止めることなく優先順位に沿って進めることにあります。株式会社竹山美装でも、千葉市内の工場で約690㎡の屋根を操業継続中に約2週間でカバー改修し、屋根だけでなく足場から判明した傷んだ横樋23mも同時に交換しました。アスベストを含有するスレート屋根へのカバー工法や、稼働エリアと完全分離した下地処理の徹底により、日々の生産ノルマを維持したまま躯体の寿命を飛躍的に延ばすことが可能です。さらにIoTを活用した予知保全やオーバーホールを組み合わせれば、不要な設備リプレイス費用も劇的に圧縮できます。

本記事では、机上の空論を排し、現場のリアルな劣化診断から助成金を活用した予算計画、専門業者の選定基準までを完全網羅しました。建物の物理的寿命を見極め、限られた予算で最大限の投資対効果を得るための実践的なロードマップを提示します。社内稟議や今後の保全計画を具体化させる判断材料としてお役立てください。

工場の老朽化対策を先延ばしにする企業が直面する4大損失と現場リスク

築年数を重ねた建屋を抱える製造現場では、日々の生産計画を追うあまり、修繕を後回しにしがちです。まだ動いているから大丈夫という判断が、ある日突然、事業の継続を揺るがす深刻な損害へ直結します。現場を数多く調査してきた視点から、先延ばしによって発生する4つの致命的リスクを解説します。

リスク分類放置によって生じる主な事象企業が被る実質的な損失
突発停止屋根からの雨漏り、キュービクルへの浸水1日あたり数百万円単位の生産機会損失
労働災害スレート屋根の踏み抜き、床のひび割れ段差従業員の死傷事故、安全配慮義務違反の送検
構造破壊鉄骨の腐食進行、コンクリートの中性化爆裂修繕費用の跳ね上がり、建て替えの強制
法令違反アスベスト粉じんの飛散、地下排水の漏洩操業停止処分、取引停止や社会的信用の失墜

雨漏りや電気トラブルが引き起こす突発的な生産ライン停止と莫大な機会損失

建物の屋根や外壁の劣化を放置すると、梅雨や台風の時期に突発的な雨漏りが発生します。漏水が精密機械や制御盤に直接降り注ぐと、ショートによる設備停止を招くだけでなく、高価な基板が全損するケースも珍しくありません。

とくに受変電設備であるキュービクル内部に雨水や小動物が侵入した場合、工場全体の電源がブラックアウトし、製造ラインが完全にストップします。復旧作業に追われる間にも納期遅延のペナルティが発生し、失われた生産数量と利益の損失額は、本来かかるはずだった修繕費用を遥かに上回ります。

スレート屋根の踏み抜きや床の段差による労働災害と安全配慮義務違反

築30年を超えた波形スレート屋根は、経年劣化によって強度が著しく低下しています。点検や清掃のために作業員が足を踏み入れた瞬間、パリッと割れて数メートル下のコンクリート床へ転落する事故が後を絶ちません。

また、屋内のコンクリート床の削れやクラックによる段差も見逃せない危険要素です。

  • 高速で行き交うフォークリフトが段差でバランスを崩し積荷を落下
  • 台車を押す作業員の足元が引っかかり転倒や骨折事故に発展
  • 凸凹した路面衝撃によるフォークリフト車体自体の故障頻発

労働安全衛生法において事業者は作業環境の安全を保つ義務があり、老朽化を放置した現場で事故が起きれば、重い刑事責任や損害賠償を免れません。

鉄骨躯体やコンクリートの劣化放置が招く構造破壊と修繕費用の高騰

雨漏りが起きた際、現場でよく見られるのが雨漏り箇所へコーキングを盛り付ける応急処置です。しかし、この場当たり的な処置は雨水の逃げ道を塞ぎ、外からは見えない建物の内部で水分を滞留させ、鉄骨梁や柱のサビを急激に進行させる罠となります。

業界の現場を長年診てきた肌感覚として、表面にサビ汁が垂れている段階で内部の鉄骨はすでに断面積が削れるほど腐食しているケースが多々あります。早期の塗装メンテナンスであれば数十万円で済んだはずが、放置によって躯体の補強や梁の入れ替えが必要になれば、桁がひとつ跳ね上がった修繕費用を請求される事態に陥ります。

アスベスト飛散や排水基準違反によるコンプライアンス問題と社会的信用の失墜

2004年以前に建てられた工場の多くには、屋根材や外壁材にアスベスト(石綿)が含まれています。経年劣化によってスレート材の表面が風化し、雨風で削られると、微細な有害繊維が大気中へ飛散し始めます。近隣住民や従業員への健康被害リスクはもちろん、大気汚染防止法に基づく指導の対象となります。

さらに、化学工場や食品工場では、床面や排水溝のひび割れから有害物質を含む排水が土壌へ浸透するリスクも抱えています。土壌汚染対策法への抵触や環境基準違反が発覚した場合、企業名の公表や操業停止命令が下され、長年築き上げた取引先からの信頼は一瞬で崩れ去ります。

建物と外装の寿命を劇的に延ばす工場の老朽化対策と躯体改修の手法

築年数が経過した建物を建て替えるとなれば、億単位の莫大な費用と長期にわたる操業停止が避けられません。しかし、適切な工法を選択すれば、生産ラインを止めずに建物の寿命を20年から30年単位で延ばすことが可能です。

現場の構造を熟知したプロが実践する、費用対効果の高い4つの躯体改修アプローチを詳しく解説します。

スレート屋根や折板屋根の雨漏りを操業停止ゼロで防ぐカバールーフ工法

工場の屋根で多く見られるスレート波板や金属折板屋根の雨漏りは、生産機械の故障や製品汚損に直結する深刻なリスクです。既存の屋根をすべて撤去して葺き替える工法は、高額なアスベスト処分費用がかかるだけでなく、工事中の粉塵落下を防ぐためにライン全体を長期間ストップさせなければなりません。

そこで圧倒的なメリットを発揮するのが、既存屋根の上に新しい金属屋根を被せるカバールーフ工法です。

項目屋根葺き替え工法カバールーフ工法(推奨)
操業への影響一時的なライン停止が必須完全稼働のまま施工可能
アスベスト飛散リスク高い(解体・撤去時)なし(完全密閉で封じ込め)
廃材処分コスト莫大(特別管理産業廃棄物)ほぼゼロ(既存屋根を再利用)
遮熱・断熱性能単体性能のみ二重構造で工場内の室温を大幅改善

既存のスレート屋根に穴を開けず、専用の金具で固定する工法を採用すれば、工場内にゴミを落とす心配もありません。

外壁クラックの補修とシーリング全撤去打ち替えによる浸水防止

外壁のひび割れ(クラック)に対して、単に上からコーキングを盛り付ける「増し打ち補修」で済ませていないでしょうか。これは現場で最も避けるべき危険な応急処置です。増し打ちされたコーキングの隙間から毛細管現象で雨水が内部へ侵入すると、逃げ場を失った水分が鉄骨柱や梁を内側から腐食させ、数年後に構造自体の強度を奪ってしまいます。

  • Vカット・Uカットシール材充填工法 ひび割れ部分を専用工具で削り広げ、奥深くまで防水材を充填して下地から完全に密着させます。
  • シーリングの「全撤去・打ち替え」 劣化した既存の目地材をすべて削り落とし、プライマー(接着促進剤)を塗布した上で高耐候性シーリングを打ち直します。

業界の現場を知る技術者として断言しますが、建物の防水性能を決めるのは高価な塗料ではなく、塗装前の徹底した下地処理とシーリングの打ち替え精度です。

フォークリフトの激しい走行に耐える高耐久樹脂モルタル床補修

工場の床コンクリートに発生した削れや段差は、フォークリフトの荷崩れや作業員の転倒事故を引き起こす原因になります。市販の簡易補修材を流し込んでも、数トンの重機が旋回する衝撃に耐えられず、数週間で再び割れてしまうケースが後を絶ちません。

フォークリフトが激しく往来する通路や荷受場には、耐衝撃性と耐摩耗性に優れたエポキシ樹脂系モルタル無機硬化型塗床材による部分再生が不可欠です。

劣化したコンクリート層を健全な深さまでハツリ取り、強力なプライマーを塗布してから樹脂モルタルを平滑にコテ押さえすることで、強烈な衝撃荷重にもビクともしない強靭な床面へと蘇ります。数時間で硬化する超速乾型材料を選定すれば、夜間や休日のわずかな非稼働時間だけで工事を完了できます。

震度6強に備えるブレース追加と柱巻き立てによるBCP耐震補強

1981年以前の旧耐震基準で建てられた工場や、増改築を繰り返して構造バランスが崩れている建物は、大規模地震による倒壊リスクを抱えています。操業を継続しながら事業継続計画(BCP)の基準をクリアするには、建屋の内部空間を狭めない補強設計が重要です。

  • 鉄骨ブレース(筋交い)の外付け・増設 外部フレームや壁面に鋼製ブレースを追加し、建物の変形を抑制します。
  • 柱の鋼板巻き立て補強 既存の鉄骨柱や鉄筋コンクリート柱の周囲に鋼板を巻き、耐力と粘り強さを劇的に高めます。

建物を解体することなく、弱点となっている柱や壁面へピンポイントに補強を加えることで、操業環境を維持したまま震度6強から7クラスの大地震に耐えうる安全性を確保できます。工場の老朽化対策を成功させる鍵は、現状の劣化度合いを正確に見極め、稼働ラインを守りながら建物の急所を的確に補修することにあります。

生産設備とユーティリティインフラを維持する予防保全と計画的更新の考え方

工場を長年稼働させていると、建物だけでなく機械やインフラ設備の老朽化による突発停止のリスクが急上昇します。生産ラインが1時間ストップするだけで数十万円から数百万円の機会損失が生まれる現場において、保全活動の巧拙は企業の利益と直結しています。

予算が限られる中で安定操業を続けるには、設備が完全に壊れてから修理する後手のアプローチを脱却し、状態に応じた計画的なメンテナンス体制へ舵を切ることが不可欠です。

壊れてから直す事後保全からIoT状態監視による予知保全へのシフト

製造現場でトラブルが頻発する最大の原因は、機械が動かなくなってから対応する事後保全に頼り切っている点にあります。この方法では突発的なライン停止を防げず、納期遅延や製品の品質低下といった甚大な被害を招きます。

現在、先進的な工場で導入が進んでいるのが、安価な振動センサーや温度センサーを活用した予知保全です。機械が異音や異常発熱などの初期シグナルを出した段階でデータを検知し、故障する手前でピンポイントに部品を交換します。

保全方式主な特徴突発停止リスク導入・管理コスト
事後保全故障発生後に修理を実施非常に高い一時的には低いが修繕費が跳ね上がる
予防保全稼働時間や期間基準で定期交換低いまだ使える部品まで捨てるため高め
予知保全IoTセンサーで異常を早期検知極めて低い状態監視により適正コストで延命可能

大掛かりなDXシステムを一括導入する必要はありません。まずは故障すると全ラインが止まるボトルネック設備に絞り、後付け可能な小型センサーを取り付けてデータを集めることから始めるのが現実的です。

キュービクルや地下埋設配管の老朽化を見逃さない定期点検と系統別更新

生産機械と同じくらい見落としがちなのが、工場全体にエネルギーを届けるユーティリティ設備の老朽化です。特に高圧受変電設備であるキュービクルや、床下・土中に埋設された配管類は、外見からの判断が難しく重大事故につながりやすい急所といえます。

キュービクル内部のトランスやコンデンサが絶縁破壊を起こすと、工場全体の停電だけでなく近隣一帯を巻き込む波及事故を引き起こし、多額の損害賠償問題に発展しかねません。また、化学工場や食品工場における地下埋設配管の腐食は、薬品や排水の漏洩といった重大な環境汚染トラブルを招きます。

これらのインフラは、全体を一気に更新しようとすると莫大な費用と長期の操業停止が必要です。日常的な絶縁抵抗測定や超音波厚さ測定による劣化調査を徹底し、系統ごとに優先順位をつけて分割更新する長期計画の立案が有効です。

メーカー供給終了部品の調達難を打開するオーバーホールとリバースエンジニアリング

築30年を超えるような現場では、生産機械の性能自体には問題がないものの、制御基板やモーターなどの専用部品がメーカー廃番となり、修理不能に陥るケースが後を絶ちません。

機械をまるごと新品にリプレイスすれば数千万円規模の投資が必要ですが、既存設備を活かす現実的な打開策が2つあります。

  • オーバーホールによる機械的再生

主要な回転部や駆動系を一度分解洗浄し、摩耗した汎用パーツを新品に組み直すことで初期性能に近い状態へ復元する手法

  • リバースエンジニアリングによる部品製作

現物の破損部品や図面のない金属パーツを3Dスキャンなどで精密測定し、同等以上の強度を持つ代替部品を単品製作する技術

業界人の視点から見ても、図面が存在しない数十年前の輸入機械や特殊工作機械であっても、熟練の加工技術と最新のリバースエンジニアリングを組み合わせることで、新品購入の数分の一の費用で延命改修に成功している工場は数多く存在します。手に入らない部品に頭を抱える前に、現物からの再生技術を持つ専門会社へ相談してみる価値は十分にあります。

工場は何年で建て替えか延命改修か迷ったときの客観的判断基準

築年数が30年を超えた製造現場では、雨漏りや設備の突発停止が重なり、建て替えか改修かの決断を迫られる場面が急増します。莫大な投資を伴う建て替えに踏み切るべきか、それとも的確な手入れで長寿命化を図るべきか、感情論やカンに頼らず客観的な数値で白黒をつけるための明確な判断軸をお伝えします。

設備の故障発生確率と停止時の損失額から算出する重要度マトリクス

工場のラインを維持するにあたり、すべての機械やインフラを一斉に更新するのは現実的ではありません。限られた予算を無駄なく配分するには、故障の起こりやすさと、万が一止まった際の被害規模を掛け合わせた優先順位の可視化が欠かせません。

設備ランク故障発生確率停止時の損失影響度推奨される保全対応
ランクS高(月1回以上)莫大(全ライン停止・納期遅延)即時新品リプレイスまたは全面改修
ランクA中(年数回)大(部分停止・代替不可)予防保全の強化と重要予備品の確保
ランクB低(数年に1回)中(他ラインでリカバリー可能)状態監視と計画的なオーバーホール
ランクC低(ほぼゼロ)小(単体停止・影響軽微)壊れた段階で直す事後保全で対応

重要度が高い設備に対しては、突発停止による機会損失を防ぐために先回りした更新工事や、図面が存在しない古い部品を複製するリバースエンジニアリングによる延命措置が有効です。

累積修理コストと新品リプレイス時の投資回収期間を比較する経済的評価軸

修繕を繰り返して延命を図る場合でも、維持費が新品の導入費用を上回ってしまっては本末転倒です。機械の稼働データをもとに、過去3年間の累積修理費用と今後の修繕予測を算出し、最新機器を導入した際の省エネ効果や生産性向上分を加味した投資回収期間で比較検討を行います。

  • 修理維持の累計額が新品本体価格の50パーセントを超える見込みがある
  • 頻発するトラブル対応による現場作業員の残業代や手待ち時間が月間50時間を超えている
  • 新型機への更新による電力削減やサイクルタイム短縮で、5年以内の原価回収が見込める

上記の条件に当てはまる場合は、延命に固執するよりも思い切った設備更新を選択したほうが、中長期的な手残り資金を最大化できます。

建物の法定耐用年数と物理的寿命のギャップを見極める劣化診断

建物の税法上の寿命である法定耐用年数は、鉄骨造の工場で31年、鉄筋コンクリート造で38年と定められています。しかし、この年数はあくまで減価償却のための計算基準に過ぎず、建物の物理的な寿命とはまったく一致しません。

実際の現場を数多く調査してきた経験から断言できるのは、雨水の侵入さえ確実に防げていれば、築40年や50年を経過した鉄骨躯体であっても強度は十分に維持されているという事実です。外壁のひび割れや屋根スレートの劣化を放置して鉄骨の芯までサビが進行している場合は大規模な補強が必要ですが、表面のサビやコーキングの劣化段階であれば、適切な外装改修によって建物の寿命を20年以上延ばすことが可能です。

5年後から10年後の生産計画や事業再編を見据えた最適な選択肢

最終的な経営判断を下す際は、足元の建物の状態だけでなく、中長期的な事業計画との整合性を必ず確認してください。今後10年間にわたり主力製品の製造を継続する見通しであれば、基礎や柱を残して内外装を刷新する全面改修が最も投資対効果に優れます。

一方で、5年以内に製造拠点の統合や海外移転、製品ラインの大幅刷新が計画されている場合は、高額な建て替え工事は避け、最小限の屋根カバー工法や部分補修にとどめて投資リスクを抑える選択が賢明です。工場が果たすべき将来の役割を逆算し、無駄のない最適な老朽化対策を実行していきましょう。

操業ラインを止めずに工事を完結させるプロの施工計画と現場管理ノウハウ

生産ラインを1日止めるだけで数千万円規模の損害が出る製造現場において、工場の老朽化対策をいかに操業を維持しながら進めるかは最大の経営課題です。稼働を止めない改修工事を成功させるには、綿密な仮設計画と現場の職人技による徹底したリスク管理が欠かせません。

稼働エリアと施工エリアを完全分離する養生技術と夜間休日の段階的施工

工場内部への粉塵や塗料ミストの飛散は、製品不良や精密機械の故障に直結します。操業を続けながら改修を行う現場では、一般的なビニール養生ではなく、天井裏まで隙間なく密閉する負圧集塵機能付きの特殊間仕切りを採用します。さらに、作業エリア内を陰圧に保つことで、万が一の開口部からも外部へホコリを逃がさない環境を作り出します。

また、音や振動を伴う躯体補修や足場の架設作業は、生産活動が停止する夜間や休日に集約する段階施工計画を立案します。

施工区分主な作業内容現場管理と飛散防止対策
昼間(操業中)無臭塗料の手塗り塗装・低騒音の防水シート施工二重集塵養生と臭気拡散防止ファンの常時稼働
夜間(停止時)足場組み立て・高圧洗浄・コンクリート斫り防音シート全面展張と資材搬入動線の完全隔離
休日(全館停止)キュービクル周辺の塗装・主要通路の床面補修速乾型エポキシ樹脂による短時間硬化の徹底

稼働ラインと工事区画をブロック単位で細かく分割し、休日の限られた時間内で確実に1区画ずつ仕上げる段取り力こそが、生産ノルマを脅かさない工事の生命線となります。

他社が見落とす雨水の侵入経路を暴く現場調査と正しい下地処理

工場で発生する雨漏りの多くは、屋根の穴だけでなく、外壁の微小なひび割れやサッシ廻りのシール破断から毛細管現象によって侵入し、鉄骨梁を伝って遠く離れた機械の上に滴下します。

多くの業者が雨漏り箇所の上から安易にコーキング材を盛り付けるだけの増し打ちで済ませようとしますが、これは内部に水分を閉じ込めて内部鉄骨の腐食を急速に早める極めて危険な行為です。

業界で長く現場に立ち続けてきた立場から申し上げますと、雨漏りを根本から断ち切るには、散水調査や赤外線サーモグラフィによって本当の侵入ルートを突き止め、既存の劣化したシーリング材を完全に撤去した上でプライマー塗布からやり直す打ち替えが絶対条件です。目先の漏水を止めるだけでなく、建物内部の構造体を守る下地処理を行わなければ、数年後に鉄骨の破断という取り返しのつかない事態を招きます。

ボルト一本のサビ落としを徹底するケレン作業が塗膜の寿命を2倍にする理由

折板屋根や鉄骨階段の塗り替えにおいて、高価なフッ素塗料や遮熱塗料を使えば長持ちするという考えは大きな誤解です。塗装の耐久性を決める決定打は、塗料のグレードではなく、塗る前に行うサビ落としであるケレン作業の徹底度にあります。

サビが残ったまま上からどんなに高級な塗料を塗り重ねても、塗膜の下でサビは酸素とわずかな水分を吸って生き続け、わずか2〜3年で水膨れのように塗膜を押し破ってしまいます。

  • 屋根固定ボルトのサビを専用のワイヤーブラシで削り落とし金属光沢を露出させる
  • サビ転換剤を塗布して赤サビを安定した黒サビへと化学的に変質させる
  • 隙間を埋める専用の防錆ボルトキャップを被せて雨水との接触を半永久的に遮断する

このようにボルト1本1本に対して職人が手作業でサビを完全に除去することで、下地と塗料が分子レベルで密着し、過酷な環境下でも10年以上の長期にわたって塗膜の剥がれを防ぎ続けることができます。

失敗しない工場の老朽化対策ロードマップと賢い予算計画の立て方

築年数が経過した建物の修繕や設備更新は、場当たり的な対応を繰り返すほど余計な出費が膨らみます。限られた予算で最大の延命効果を引き出すためには、現場の事実に基づいたロードマップと、賢い資金計画の組み立てが欠かせません。

チェックリストを活用した現状把握と優先順位の可視化ステップ

建物の寿命を延ばす第一歩は、どこに致命的なリスクが潜んでいるかを正しく見極めることです。雨漏りや外壁のひび割れ、機械の不調といった現象には必ず予兆があります。

まずは以下の診断シートを使い、自社工場の危険度をランク付けして社内共有を進めましょう。

危険度レベル対象部位の状態放置した場合のリスク推奨される初動対応
レベル3(緊急)屋根からの雨漏り、キュービクルの異音・発熱、床の深い陥没突発的なライン停止、感電・漏電火災、フォークリフト転倒事故専門業者による緊急点検と部位別の即時補修
レベル2(要注意)外壁の微細クラック、シーリングの破断、スレートの変色・コケ鉄骨躯体のサビ進行、断熱性低下による光熱費増、雨水浸入の予兆3年以内の計画的な改修工事の予算化
レベル1(予防保全)塗膜のチョーキング(白粉化)、ボルト頭の軽微なサビ将来的な腐食リスクの拡大、美観低下による企業イメージ悪化定期点検の継続と次期大規模修繕計画への組み込み

業界人の目線でお伝えすると、多くの方が「雨漏りしてから直せばいい」と考えがちですが、水が室内に滴った時点で内部の鉄骨梁はすでにサビでボロボロになっています。手遅れになる前の早期発見こそが、修繕費を最小限に抑える鉄則です。

中小企業等経営強化税制や省エネ補助金を活用して実質負担を軽減する方法

工場の改修や設備更新は高額な投資になりますが、国の優遇税制や補助金制度をフル活用すれば、実質的なキャッシュアウトを大幅に圧縮できます。

活用を検討すべき代表的な支援策は以下の通りです。

  • 中小企業等経営強化税制

指定の設備更新や建物改修に伴う投資に対し、即時償却または最大10パーセントの税額控除が適用されます。

  • 省エネルギー投資促進に向けた支援補助金

高効率な空調設備、変圧器、LED照明、断熱性の高い屋根カバー工法などを導入する際、費用の3分の1から2分の1程度が補助されます。

  • 自治体独自のリニューアル助成金

各都道府県や市区町村が実施する、耐震改修や作業環境改善に対する助成事業も活用できます。

申請には事前の計画書提出やエネルギー削減率の試算が必要となるため、公募スケジュールを見据えて早めに専門家へ相談を進めるのが賢明です。

中間マージンを排除し現場の職人が直接施工する専門業者の選定ポイント

大規模な改修を大手ゼネコンに丸投げすると、下請け、孫請けと多重構造になり、最大で30〜40パーセントもの中間マージンが上乗せされるケースが珍しくありません。

コストパフォーマンス高く高品質な工事を実現するには、自社で職人を抱えて直接施工・直接管理ができる専門会社を選ぶのが正解です。

業者選定の際は、以下の3点を必ず確認してください。

  • 一級建築施工管理技士や一級塗装技能士などの有資格者が現場管理を担当しているか
  • 操業ラインを止めずに施工できる、夜間・休日の工程調整や防塵養生ノウハウがあるか
  • 見積書に「一式」表記が多くなく、下地処理(ケレン作業など)の工程や使用塗料の仕様が明記されているか

無駄な中間コストを削ぎ落とし、その分の予算を下地処理や高耐久な材料に充てることこそが、工場の資産価値を20年先まで守り抜く一番の近道です。

関東圏の工場や倉庫の老朽化修繕なら施工実績1000件超の専門会社へ相談

築年数が経過した建物を抱える製造業の現場では、雨漏りや外壁のひび割れ、床の損耗といったトラブルが日常茶飯事となっています。生産ラインを止めるわけにはいかず、建て替えに莫大な予算を割くことも難しい状況において、頼りになるのが実績豊富な専門業者への直接相談です。

千葉県や東京都を中心とした関東全域において、数多くの現場を救ってきた専門会社であれば、操業を維持したまま最小限のコストで建物を長持ちさせる工場の老朽化対策を形にできます。

現場ごとの課題に合わせた最適提案で建物価値の維持と向上を実現

工場の劣化状況や抱える課題は、立地環境や製造品目、建物の構造によって千差万別です。化学薬品を扱う現場、重量級のフォークリフトが絶え間なく往来する物流倉庫、海岸近くで塩害を受ける施設など、それぞれに求められる修繕アプローチはまったく異なります。

一律のパッケージ提案ではなく、現場の状況を精密に診断したうえで最適な改修計画を組み立てることが、建物の資産価値を守る近道です。

工場の立地・環境タイプ主な劣化リスク最適な延命改修アプローチ
臨海部・塩害地域折板屋根・ボルトの重度サビ、鉄骨腐食特殊防錆下地処理と高耐候性フッ素・無機塗装
重量物流・製造ラインコンクリート床の削れ、クラック、段差高強度エポキシ・厚膜樹脂モルタルによる即硬化補修
薬品・食品加工工場酸や油分による床・壁の浸食、衛生問題耐薬品性・抗菌性に優れた専用ライニング施工
築古スレート工場屋根材の割れ、アスベスト飛散、雨漏り操業継続が可能な金属カバールーフ工法

建物の延命において見落とされがちなのが、過去の補修履歴による悪影響です。雨漏りを止めようと安易にコーキング材を隙間へ詰め込んだ結果、内部に侵入した雨水の逃げ場がなくなり、見えないところで鉄骨梁を深刻に腐食させていた現場を何度も目にしてきました。

表面的な不具合を隠すだけの一時しのぎは、かえって構造破壊を早める罠となります。業界の構造を熟知した技術者による根本原因の特定と、操業計画に合わせた工程設計こそが、無駄な出費を抑える最大の防壁となります。

一級施工管理技士と一級塗装技能士が直接管理する安心の品質保証体制

改修工事の品質を決定づけるのは、高価な塗料や最新の建材ではなく、現場で作業を行う職人の技術と施工管理の厳格さです。中間マージンが発生する多重下請け構造を排除し、自社の有資格者が直接施工を管理する体制が、確かな施工品質と適正価格を両立させます。

専門会社が誇る品質管理の柱には、次のような強みがあります。

  • 一級建築施工管理技士による安全管理と操業ラインを止めない工程調整
  • 一級塗装技能士の国家資格を持つ熟練職人による徹底した下地処理
  • ドローンや赤外線サーモグラフィーを駆使した非破壊での構造・漏水診断
  • 施工後も定期的な点検と迅速な駆けつけを行う長期品質保証システム

塗装の耐久性を左右する最大の鍵は、下塗りを塗る前のサビ落としや高圧洗浄といったケレン作業にあります。どれほど高グレードな塗料を用いても、下地処理の手を抜けば数年で剥離してしまいます。

現場の職人が誇りを持って細部のボルト1本まで丁寧に磨き上げ、適切な下塗り材を選定して塗り重ねることで、塗膜の寿命は飛躍的に延びます。建物の構造を熟知したプロフェッショナルが直接現場を管理するからこそ、予期せぬトラブルを防ぎ、安心できる作業環境を長く維持し続けることが可能になります。

著者紹介

著者 - 竹山 昭(株式会社竹山美装 代表取締役)

千葉や東京をはじめとする関東圏で20年、1,000件を超える現場に携わる中で、「生産ラインを止められないから」と工場の老朽化修繕を先送りにし、結果として甚大な被害に至った現場を見てきました。

以前ご相談いただいたある工場では、スレート屋根のわずかな隙間からの雨漏りを放置した結果、設備が漏電して突発的にラインが停止。納期遅延と莫大な損失が発生してから駆け込む形となりました。初期段階で適切なカバールーフ工法やシーリングの打ち替えを行っていれば、操業を止めることなく最小限の費用で防げたトラブルです。

建物を守るためには、壊れてから直すのではなく、物理的寿命を見極めた計画的な延命改修が欠かせません。私自身、一級施工管理技士および一級塗装技能士として現場管理の徹底にこだわり続けていますが、稼働エリアと施工エリアを徹底的に分ける養生や段階的な施工計画を組めば、日々の操業を維持したまま躯体の寿命を飛躍的に延ばすことが可能です。

巨額の建て替え費用や操業停止への不安から修繕を躊躇している工場責任者の方へ、正しい判断基準とコストを抑えて建物を守る実践策を届けたく、現場の知見を整理してこの記事をまとめました。
